Prąd do działki bez domu - Jak podłączyć? Poradnik krok po kroku

Emil Malinowski 10 kwietnia 2026

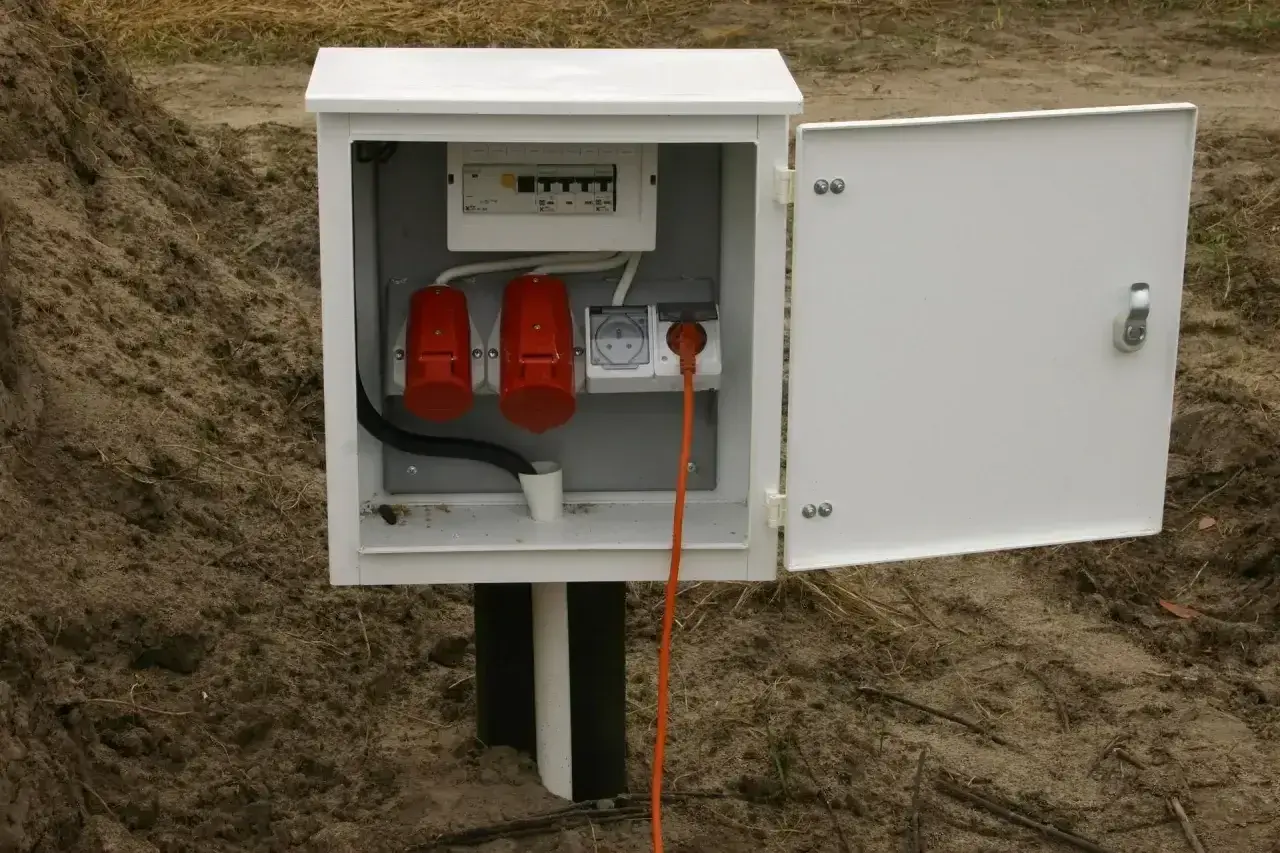

Skrzynka elektryczna na działce bez domu, gotowa do podłączenia prądu. Widoczne gniazda i zabezpieczenia.

Spis treści

Podłączenie prądu do działki bez domu jest możliwe, ale wymaga trochę więcej planowania niż samo złożenie jednego formularza. Trzeba najpierw sprawdzić, czy teren ma realny dostęp do sieci, potem dobrać moc przyłączeniową, zebrać dokumenty i dopiero na końcu przejść do umowy oraz prac technicznych. W praktyce największą różnicę robi nie sam „licznik”, tylko to, czy dobrze przygotujesz wniosek i budżet na całą inwestycję.

Najważniejsze rzeczy, które warto ustalić na starcie

  • Działka nie musi mieć domu, żeby rozpocząć proces przyłączenia, ale musisz mieć tytuł prawny do nieruchomości.
  • Wniosek składasz do właściwego operatora sieci dystrybucyjnej, a nie do dowolnego sprzedawcy energii.
  • Dla typowej działki budowlanej na niskim napięciu operator zwykle wydaje warunki w 21-30 dni, ale sama realizacja może potrwać znacznie dłużej.
  • Koszt zależy głównie od mocy przyłączeniowej, rodzaju przyłącza i tego, ile prac trzeba wykonać po stronie operatora i inwestora.
  • Przyłącze tymczasowe pomaga zasilić plac budowy szybciej, ale nie zastępuje docelowego przyłącza do domu.
  • Wniosek z brakami formalnymi prawie zawsze oznacza opóźnienie, a czasem konieczność składania go od nowa.

Czy działka bez domu może dostać prąd

Tak, bo przyłączenie nie jest zarezerwowane wyłącznie dla gotowego budynku. Z punktu widzenia operatora liczy się przede wszystkim to, czy masz prawo do korzystania z terenu, czy można technicznie doprowadzić zasilanie i jakiej mocy potrzebujesz. Dom nie jest warunkiem startu, choć w praktyce wiele formalności zaczyna się jeszcze przed wbiciem pierwszej łopaty.

Z mojego doświadczenia najlepiej od razu rozdzielić dwa scenariusze. Przyłącze docelowe ma zasilać przyszły dom i działkę na dłużej, a przyłącze tymczasowe służy głównie do zasilania placu budowy. To ważne rozróżnienie, bo od niego zależą koszty, terminy i późniejsze formalności.

Jeżeli działka jest kupowana pod budowę, ja zawsze sprawdzam nie tylko mapę sieci, ale też plan miejscowy albo decyzję o warunkach zabudowy. To drobny krok, który często oszczędza później wiele tygodni nerwów. I właśnie dlatego warto najpierw uporządkować procedurę, a dopiero potem myśleć o liczbach i wariantach przyłącza.

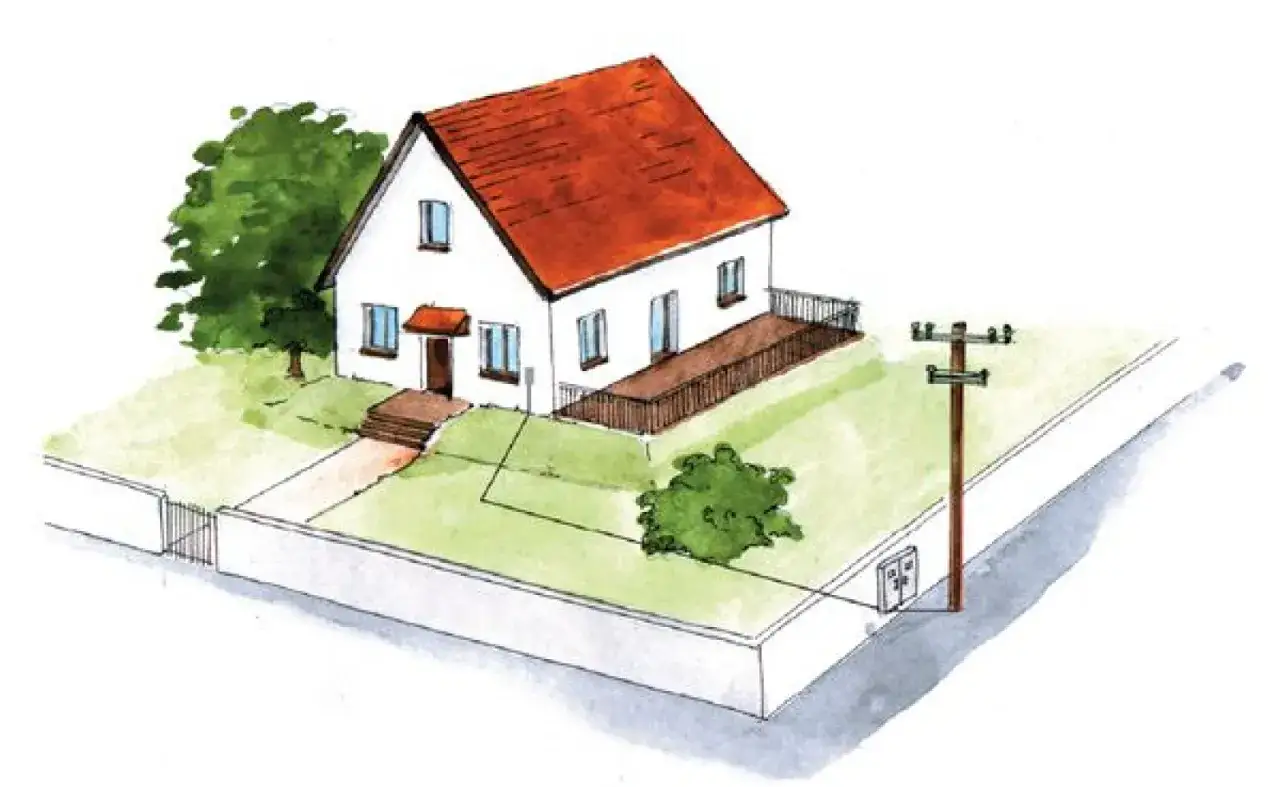

Schemat podłączenia prądu do działki bez domu. Linie energetyczne biegną od słupa do skrzynki przy ogrodzeniu, a następnie do domu.

Jak wygląda procedura krok po kroku

W praktyce cały proces składa się z kilku powtarzalnych etapów: wniosek, warunki przyłączenia, umowa, wykonanie instalacji i odbiór. Operatorzy, tacy jak TAURON, opisują to podobnie: najpierw trzeba ustalić możliwość przyłączenia, potem podpisać umowę, a dopiero później realizować roboty i montaż układu pomiarowego.

  1. Sprawdzasz operatora właściwego dla działki. W Polsce nie wybiera się go dowolnie. To teren decyduje, który OSD obsługuje dany adres.
  2. Składasz wniosek o określenie warunków przyłączenia. Wniosek trafia do operatora sieci, a nie do sprzedawcy prądu. Wypełniasz w nim dane działki, planowane zapotrzebowanie na moc i podstawowe informacje o inwestycji.
  3. Czekasz na warunki przyłączenia. Dla niskiego napięcia termin jest zwykle najkrótszy. W TAURONie to do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV, jeśli obiekt ma być przyłączony do sieci do 1 kV.
  4. Podpisujesz umowę o przyłączenie. Warunki techniczne stają się podstawą dalszych działań. Od tego momentu wiesz, co dokładnie trzeba wykonać po Twojej stronie, a co po stronie operatora.
  5. Wykonujesz instalację i czekasz na odbiór. Tu zwykle pojawia się elektryk, projektant i czasem geodeta. To etap, na którym najłatwiej stracić czas, jeśli wcześniejszy wniosek był nieprecyzyjny.
  6. Zgłaszasz gotowość i uruchamiasz zasilanie. Po zakończeniu prac operator montuje licznik albo kończy procedurę techniczną, a Ty możesz podpisać właściwą umowę na dostawę energii.

Jeśli działka ma służyć najpierw jako plac budowy, a dopiero później jako miejsce dla domu, warto rozważyć równoległe przygotowanie przyłącza docelowego. TAURON podaje, że realizacja takiego zasilania może trwać od kilku tygodni do kilkunastu miesięcy, więc im wcześniej ruszysz z formalnościami, tym mniej ryzykujesz przestój na budowie. To prowadzi wprost do pytania o dokumenty, bo właśnie one najczęściej spowalniają start.

Jakie dokumenty trzeba przygotować

Tu nie ma miejsca na zgadywanie. Zwykle najbardziej liczą się trzy rzeczy: tytuł prawny do nieruchomości, plan zabudowy albo szkic sytuacyjny oraz dane pozwalające określić moc przyłączeniową. W zależności od operatora i rodzaju inwestycji mogą dojść dodatkowe załączniki, ale ten zestaw jest najczęściej punktem wyjścia.

Dokument Po co jest potrzebny Na co uważać
Tytuł prawny do działki Potwierdza, że możesz występować o przyłączenie dla nieruchomości. Najczęściej wystarczy akt własności, odpis księgi wieczystej, umowa dzierżawy albo najmu.
Plan zabudowy lub szkic sytuacyjny Pokazuje położenie działki, planowanego obiektu i miejsce przyłącza względem sieci. Im czytelniejszy szkic, tym mniejsze ryzyko wezwania do uzupełnienia.
Dane o planowanej mocy Pozwalają dobrać przyłącze i zabezpieczenia. Zbyt niska moc kończy się problemami w użytkowaniu, zbyt wysoka podnosi koszt.
MPZP lub decyzja WZ Pomaga potwierdzić możliwość zabudowy na danym terenie. Nie każdy wniosek wymaga tego samego zestawu, ale przy działce bez domu to częsty załącznik.
Pełnomocnictwo Potrzebne, gdy ktoś składa wniosek w Twoim imieniu. Opłata skarbowa za pełnomocnictwo wynosi zwykle 17 zł.

W praktyce najlepiej przygotować wszystko od razu, bo uzupełnianie wniosku po kilku tygodniach tylko zatrzymuje cały proces. Zwracam też uwagę na jeden detal: miejsce planowanego złącza warto oznaczyć precyzyjnie, bo późniejsze poprawki bywają kosztowne. To naturalnie prowadzi do najważniejszego tematu, czyli pieniędzy.

Ile kosztuje doprowadzenie prądu do działki niezabudowanej

Największy błąd początkujących polega na tym, że patrzą wyłącznie na jedną pozycję z cennika. Tymczasem koszt przyłączenia składa się z kilku elementów: opłaty po stronie operatora, prac na działce, projektu, pomiarów i ewentualnych formalności dodatkowych. Sama taryfa przyłączeniowa bywa tylko częścią rachunku.

Pozycja Jak to wygląda w praktyce Przykład / uwaga
Opłata przyłączeniowa OSD Zależy od mocy przyłączeniowej, rodzaju przyłącza i taryfy konkretnego operatora. W taryfie PGE Dystrybucja na 2026 r. stawka dla nN wynosi 15,84 zł/kW przy przyłączu napowietrznym i 92,02 zł/kW przy kablowym.
Prace po stronie inwestora Wykop, kabel na działce, złącze, rozdzielnica, uziemienie, pomiary. Zwykle od kilkuset do kilku tysięcy złotych, zależnie od długości trasy i warunków gruntu.
Projekt i uzgodnienia Potrzebne przy bardziej rozbudowanych realizacjach lub gdy operator tego wymaga. Najczęściej koszt od kilkuset złotych wzwyż.
Pełnomocnictwo Opcjonalne, gdy sprawę prowadzi ktoś za Ciebie. 17 zł opłaty skarbowej.
Zmiana mocy przyłączeniowej Jeśli później zechcesz zwiększyć moc, trzeba wrócić do procedury. To kolejny koszt, dlatego lepiej nie zaniżać parametrów „na oko”.

Żeby pokazać to bardziej konkretnie: jeśli przy działce pod dom potrzebujesz 16 kW i wybierzesz wariant kablowy, sama opłata przyłączeniowa w przykładzie z taryfy PGE to około 1 472 zł netto. Przy takim samym zapotrzebowaniu i przyłączu napowietrznym byłoby to około 253 zł netto. Różnica jest ogromna, dlatego rodzaj przyłącza ma realne znaczenie dla budżetu.

Właśnie tu widać, że nie warto przewymiarowywać mocy bez potrzeby. Z drugiej strony zbyt mała moc mści się później przy pompie ciepła, płycie indukcyjnej i ładowarce samochodu. Ja zwykle wolę dobrze policzony wariant startowy niż tanie przyłącze, które po roku trzeba przerabiać.

Przyłącze tymczasowe czy docelowe

To jedno z najpraktyczniejszych pytań przy działce bez domu. Jeżeli chcesz tylko ruszyć z budową, potrzebujesz szybkiego zasilania na narzędzia i betoniarkę. Jeżeli natomiast zależy Ci na rozwiązaniu, które zostanie na lata, lepsze będzie przyłącze docelowe, nawet jeśli trzeba dłużej poczekać.

Wariant Kiedy ma sens Największy plus Ograniczenie
Przyłącze tymczasowe Gdy najważniejsze jest szybkie uruchomienie placu budowy. Można zacząć prace wcześniej i zasilić sprzęt budowlany. Po zakończeniu budowy trzeba je zdemontować, a do domu i tak często potrzebne jest osobne przyłącze.
Przyłącze docelowe Gdy chcesz od razu zrobić instalację pod przyszły dom. Jedno rozwiązanie na etapie budowy i późniejszego użytkowania. Realizacja trwa zwykle dłużej i bywa bardziej wymagająca formalnie.

Najbardziej praktyczny scenariusz to taki, w którym przyłącze docelowe ma już odpowiednią moc i da się je wykorzystać najpierw do budowy, a później do zwykłego zasilania domu. TAURON właśnie tak opisuje ten model: jeśli moc pozostaje taka sama, zasilanie budowy może później przejść w standardowe użytkowanie. To oszczędza podwójnych formalności, ale wymaga dobrego planu od początku.

Przyłącze tymczasowe ma sens wtedy, gdy czas naprawdę jest kluczowy. Jeśli jednak działka ma być szybko i rozsądnie przygotowana pod dom, często lepiej od razu pójść w rozwiązanie docelowe i nie robić dwóch osobnych procesów.

Najczęstsze błędy, które opóźniają cały proces

To jest ta część, którą zwykle widać dopiero po czasie, a szkoda, bo większości problemów można uniknąć. Z mojego punktu widzenia opóźnienia biorą się najczęściej nie z braku możliwości technicznych, tylko z niedopatrzeń po stronie inwestora.

  • Składasz wniosek bez pełnych załączników. Operator wzywa wtedy do uzupełnienia, a termin biegu sprawy się zatrzymuje.
  • Wybierasz moc „na oko”. Zaniżenie kończy się przeciążeniami, a przewymiarowanie niepotrzebnie podbija koszt.
  • Myślisz, że przyłącze tymczasowe rozwiąże wszystko. Nie rozwiąże, jeśli później i tak trzeba wykonać osobne przyłącze docelowe.
  • Nie sprawdzasz, kto jest właściwym operatorem. Wniosek trafiający do złego podmiotu tylko wydłuża start.
  • Ignorujesz odległość od sieci. To właśnie ona często robi największą różnicę w kosztach i czasie realizacji.
  • Rozpoczynasz budowę bez uporządkowania formalności. Przy zasilaniu placu budowy potrzebujesz odpowiednich decyzji i zgłoszeń, więc nie warto iść na skróty.

Jeśli miałbym wskazać jeden błąd, który najbardziej boli finansowo, to byłoby to niedoszacowanie mocy albo zbyt późne sprawdzenie warunków terenowych. Resztę zwykle da się naprawić, ale takie pomyłki przeciągają całą inwestycję i generują dodatkowe koszty.

Na co patrzę przed pierwszym kontaktem z operatorem

Na tym etapie naprawdę nie trzeba robić wszystkiego samemu, ale warto wejść w proces z gotowym zestawem podstawowych informacji. To pozwala złożyć lepszy wniosek i od razu zaplanować budżet bez zgadywania.

  • Sprawdź, czy działka leży w obszarze z MPZP albo czy masz decyzję WZ, jeśli inwestycja tego wymaga.
  • Ustal, jaki operator obsługuje teren i czy w pobliżu jest sieć niskiego napięcia.
  • Przemyśl, czy potrzebujesz zasilania tylko na budowę, czy już docelowo pod przyszły dom.
  • Poproś elektryka o sensowną ocenę mocy przyłączeniowej, zamiast wpisywać przypadkową wartość.
  • Uwzględnij w budżecie nie tylko opłatę operatora, ale też kabel, złącze, wykop, pomiary i ewentualny projekt.
  • Jeśli ktoś ma działać za Ciebie, od razu dolicz 17 zł opłaty skarbowej za pełnomocnictwo.

Jeżeli zrobisz te rzeczy przed wysłaniem wniosku, cały proces zwykle staje się prostszy, szybszy i mniej kosztowny w poprawkach. Z mojego punktu widzenia to najlepszy sposób, żeby potraktować przyłączenie nie jako formalność, ale jako pierwszy techniczny etap całej inwestycji na działce.

FAQ - Najczęstsze pytania

Tak, działka niezabudowana może zostać przyłączona do sieci energetycznej. Kluczowe jest posiadanie tytułu prawnego do nieruchomości oraz określenie zapotrzebowania na moc. Dom nie jest warunkiem koniecznym do rozpoczęcia procedury.

Do podstawowych dokumentów należą: tytuł prawny do działki (np. akt własności), plan zabudowy lub szkic sytuacyjny oraz dane dotyczące planowanej mocy przyłączeniowej. W zależności od operatora i inwestycji mogą być wymagane dodatkowe załączniki, np. MPZP.

Koszt składa się z opłaty przyłączeniowej dla operatora (zależnej od mocy i rodzaju przyłącza), kosztów prac po stronie inwestora (wykop, kabel, złącze) oraz ewentualnego projektu i uzgodnień. Ceny mogą sięgać od kilkuset do kilku tysięcy złotych.

Przyłącze tymczasowe służy do zasilania placu budowy i jest demontowane po zakończeniu prac. Przyłącze docelowe jest instalowane na stałe, z myślą o przyszłym domu. Często można wykorzystać przyłącze docelowe najpierw do budowy, a potem do zasilania domu, jeśli moc jest odpowiednio dobrana.

Najczęstsze błędy to składanie wniosku bez pełnych załączników, niedoszacowanie lub przewymiarowanie mocy, wybór niewłaściwego operatora, ignorowanie odległości od sieci oraz rozpoczynanie budowy bez uporządkowania formalności. Mogą one znacząco wydłużyć proces i zwiększyć koszty.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

podłączenie prądu do działki bez domu
podłączenie prądu do działki niezabudowanej
jak podłączyć prąd do działki rekreacyjnej
koszt przyłącza prądu do działki bez zabudowań
procedura podłączenia prądu do działki
Autor Emil Malinowski
Emil Malinowski
Nazywam się Emil Malinowski i od 8 lat zajmuję się tematyką budownictwa, architektury oraz pielęgnacji ogrodu. Moje zainteresowanie tymi dziedzinami zrodziło się już w dzieciństwie, gdy pomagałem rodzicom w pracach ogrodowych i marzyłem o projektowaniu własnych przestrzeni. Dziś z przyjemnością dzielę się swoją wiedzą, pomagając innym zrozumieć złożoność tych tematów. Pisząc, staram się przedstawiać informacje w sposób przystępny i klarowny, co pozwala moim czytelnikom łatwiej odnaleźć się w różnych aspektach budownictwa i architektury. Zawsze weryfikuję źródła i porównuję dane, aby zapewnić rzetelność i aktualność moich artykułów. Cenię sobie możliwość dzielenia się praktycznymi wskazówkami oraz trendami, które mogą inspirować do tworzenia pięknych i funkcjonalnych przestrzeni zarówno w domach, jak i ogrodach.
