Przyłącze wody do działki bez domu - Koszty i formalności

Emil Malinowski 18 kwietnia 2026
Awaria przyłącza wody do działki bez domu. Woda tryska z niebieskiej rury, tworząc fontannę.

Spis treści

Doprowadzenie wody do niezabudowanej działki da się zrobić, ale sens całej operacji zależy od trasy, dokumentów i odległości od najbliższej sieci. Temat przyłącza wody do działki bez domu najczęściej sprowadza się do jednego pytania: jak przejść formalności bez zbędnych kosztów i bez zatrzymywania się na etapie uzgodnień. Poniżej rozkładam to na konkretne kroki, pokazuję typowe widełki cenowe i wskazuję, kiedy lepiej rozważyć inną drogę niż klasyczne przyłącze.

Najważniejsze fakty na start

  • Na działce bez budynku można przygotować przyłącze, ale potrzebujesz warunków przyłączenia, planu sytuacyjnego i zwykle jasnej trasy prowadzenia przewodu.
  • Same warunki przyłączenia oraz odbiór przyłącza co do zasady nie powinny być dodatkowo płatne po stronie wodociągów.
  • Największy wpływ na koszt mają długość trasy, konieczność wejścia w pas drogowy, przewierty i odtworzenie nawierzchni.
  • Przy wniosku dla domu jednorodzinnego termin wydania warunków to zwykle 21 dni, a w pozostałych przypadkach 45 dni.
  • Jeżeli sieć jest daleko, studnia może być realną alternatywą, ale nie zawsze tańszą i nie zawsze prostszą formalnie.

Co można zrobić na działce bez domu

Najpierw rozdzielam trzy rzeczy: sieć wodociągową, samo przyłącze i późniejszą instalację wewnętrzną. Na niezabudowanej działce nie potrzebujesz gotowego domu, żeby rozpocząć procedurę, ale musisz wiedzieć, gdzie ma przebiegać trasa i do czego woda ma służyć. Bez tego wodociągi nie mają punktu odniesienia, a projektant nie przygotuje sensownego planu.

W praktyce oznacza to, że można przygotować inwestycję wcześniej niż budowę domu. To rozsądne, jeśli planujesz ogrodzenie, podjazd albo prace ziemne i chcesz wszystko skoordynować jednym wykopem. Trzeba jednak pamiętać, że przyłącze nie jest tym samym co sieć - za sieć odpowiada zwykle przedsiębiorstwo wodociągowe lub gmina, a za odcinek prowadzący do działki i dalej do punktu poboru najczęściej płaci inwestor.

Ja zawsze zaczynam od sprawdzenia, czy nie mieszają się dwa osobne tematy: dostęp do wody i przyszła zabudowa. Warunki przyłączenia nie zastępują miejscowego planu ani decyzji o warunkach zabudowy, ale bywają ważnym elementem całego procesu. Gdy to uporządkujesz, łatwiej przejść do samej procedury bez niepotrzebnych poprawek.

Właśnie dlatego kolejny krok to uporządkowanie działań, a nie samo wypełnianie formularzy.

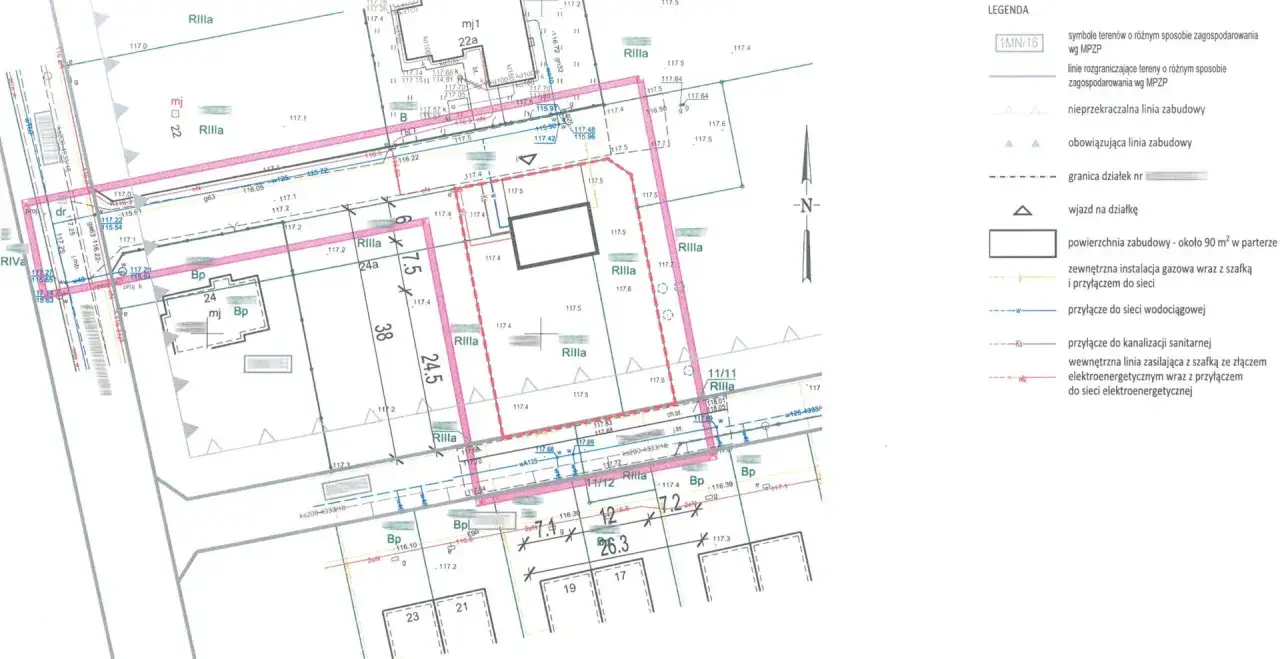

Mapa geodezyjna z zaznaczonym przyłączem wody do działki bez domu, widoczne linie sieci i granice działek.

Jak wygląda procedura krok po kroku

  1. Sprawdź, gdzie leży najbliższa sieć i czy trasa nie wchodzi w cudzy grunt albo w pas drogowy.
  2. Złóż wniosek o warunki przyłączenia do przedsiębiorstwa wodociągowego.
  3. Przygotuj plan sytuacyjny lub projekt na aktualnej mapie zasadniczej albo mapie do celów projektowych.
  4. Jeżeli przewód ma przechodzić przez cudzą działkę, uzyskaj pisemną zgodę właściciela lub ureguluj przebieg trasy w inny sposób.
  5. Sprawdź, czy lokalnie wystarczy zgłoszenie robót, czy potrzebne są dodatkowe uzgodnienia z urzędem albo zarządcą drogi.
  6. Po wykonaniu instalacji zamów odbiór, inwentaryzację geodezyjną i dopiero wtedy domykaj umowę na dostawę wody.

Prawo budowlane traktuje przyłącza łagodniej niż wiele innych robót: zazwyczaj mówimy o planie sytuacyjnym na aktualnej mapie, a nie o pełnym pozwoleniu na budowę. W praktyce przyłącze wodociągowe najczęściej realizuje się na zgłoszenie, choć szczegóły zależą od lokalnych warunków, przebiegu trasy i tego, czy inwestycja zahacza o drogę publiczną albo teren objęty dodatkowymi ograniczeniami.

Istotny jest też czas. Przedsiębiorstwo wodociągowo-kanalizacyjne wydaje warunki przyłączenia albo uzasadnia odmowę: zwykle w 21 dni dla domu jednorodzinnego i w 45 dni w pozostałych przypadkach. Jeśli sprawa jest bardziej złożona, termin może zostać przedłużony, ale powinno to być jasno uzasadnione. Warunki są ważne przez 2 lata, więc nie ma sensu odkładać projektu w nieskończoność.

Jeżeli zrobisz wszystko zgodnie z wydanymi warunkami, przedsiębiorstwo nie powinno odmawiać odbioru tylko dlatego, że inwestycja nie ma osobnego pozwolenia, jeśli przepisy budowlane go nie wymagają. To ważne, bo na papierze te etapy często się mylą, a w praktyce odbiór przyłącza ma własną, prostą logikę.

Kiedy znasz już kolejność działań, można przejść do dokumentów, które najczęściej decydują o tempie całej sprawy.

Jakie dokumenty i zgody przygotować

Najmniej spektakularne, a najczęściej brakujące, są dokumenty. Bez nich nawet prosty odcinek potrafi zatrzymać się na tygodnie, bo każda niejasność wraca później jako poprawka albo dodatkowe uzgodnienie.

  • tytuł prawny do nieruchomości albo oświadczenie o prawie do dysponowania gruntem na cele budowlane,
  • aktualna mapa zasadnicza lub mapa do celów projektowych,
  • szkic sytuacyjny z zaznaczoną trasą przyłącza,
  • szacowane dobowe zapotrzebowanie na wodę,
  • zgoda właścicieli działek, przez które ma biec odcinek,
  • pełnomocnictwo, jeśli sprawę prowadzi projektant albo wykonawca,
  • uzgodnienie z zarządcą drogi, jeżeli trasa wchodzi w pas drogowy.

Jeśli przyłącze ma iść przez cudzą nieruchomość, od razu myślę o służebności przesyłu albo przynajmniej o pisemnej zgodzie właściciela. Z ustnymi ustaleniami najczęściej robi się problem w najmniej wygodnym momencie - gdy wykop jest już otwarty, a wykonawca czeka na decyzję. To właśnie ta część formalności najlepiej pokazuje, że przyłącze na pustej działce jest bardziej projektem organizacyjnym niż samą robotą ziemną.

A skoro formalności są już rozpisane, można policzyć, ile taka inwestycja naprawdę kosztuje.

Ile kosztuje doprowadzenie wody na działkę

Koszt przyłącza wody do działki bez domu najłatwiej rozbić na etapy, bo sama robota to tylko część wydatków. Płacisz za mapę, projekt, wykonanie, pomiary powykonawcze i ewentualne utrudnienia terenowe. Sama procedura po stronie wodociągów zwykle nie powinna generować osobnej opłaty, więc największy budżet i tak pochłaniają prace zewnętrzne.

Element Typowy koszt brutto Co podbija cenę
Warunki przyłączenia 0 zł Wydanie, aktualizacja i odbiór po stronie wodociągów co do zasady są bezpłatne.
Mapa do celów projektowych 700-1500 zł Duża działka, brak aktualnej mapy, szybki termin realizacji.
Projekt lub plan sytuacyjny 900-2500 zł Długa trasa, kolizje z innymi mediami, konieczność uzgodnień.
Wykonanie przyłącza 200-400 zł/mb Grunt skalisty, większa głębokość, przewiert zamiast wykopu.
Przewiert lub przejście pod nawierzchnią 500-900 zł/mb Pas drogowy, asfalt, chodnik, konieczność bezwykopowej technologii.
Studzienka lub obudowa wodomierzowa 1500-5000 zł Wymagania lokalne, brak możliwości montażu w budynku, warunki gruntowe.
Inwentaryzacja geodezyjna 600-1500 zł Dłuższy odcinek, trudniejszy teren, pilny termin pomiaru.
Odtworzenie nawierzchni lub zajęcie pasa drogowego kilkaset do kilku tysięcy zł Rodzaj drogi, asfalt, kostka, obowiązki wobec zarządcy drogi.

Przy krótkim odcinku i bez kolizji budżet często zamyka się w 4 000-8 000 zł. Gdy trasa jest dłuższa, trzeba wejść w pas drogowy albo wykonać przewiert pod nawierzchnią, realna kwota potrafi wzrosnąć do 12 000-30 000 zł i więcej. Dlatego przed zakupem działki albo przed zamówieniem projektu zawsze pytam o odległość od najbliższego punktu włączenia, a nie tylko o samą cenę robocizny za metr.

W praktyce to właśnie długość trasy, a nie sama procedura, robi największą różnicę w budżecie.

Kiedy studnia ma więcej sensu niż sieć

Jeżeli sieć jest daleko, doprowadzenie wody może okazać się nieproporcjonalnie drogie. Wtedy uczciwie porównuję wodociąg ze studnią głębinową, bo sama cena startowa bywa myląca. Na papierze studnia wygląda prościej, ale po doliczeniu pompy, filtrów i ewentualnych badań gruntu obraz szybko się zmienia.

Rozwiązanie Plusy Minusy Kiedy ma sens
Sieć wodociągowa Stabilna dostawa, brak obsługi własnego ujęcia, przewidywalna jakość wody Wyższy koszt przy długiej trasie, zależność od przedsiębiorstwa Działka z siecią w pobliżu i planowany dom całoroczny
Studnia Niezależność od sieci, dobre rozwiązanie na dużej działce Ryzyko słabszej wydajności, pompa, filtry, obsługa i badanie wody Sieć jest daleko albo teren sprzyja własnemu ujęciu
Zbiornik lub woda dowożona Niski koszt startowy, dobra opcja tymczasowa Niewygodne użytkowanie, rozwiązanie raczej przejściowe Etap budowy, podlewanie ogrodu, brak decyzji o docelowym źródle

Studnia nie jest automatycznie tańsza. Jeśli warunki wodonośne są słabe, a do tego dochodzi uzdatnianie, koszt potrafi szybko urosnąć. Z mojej perspektywy sieć wygrywa wszędzie tam, gdzie jest blisko i nie wymaga skomplikowanej trasy. Studnia zaczyna mieć przewagę dopiero wtedy, gdy odcinek do wodociągu robi się absurdalnie długi albo teren jest trudny i drogi w realizacji.

Nie sam wybór rozwiązania robi różnicę, ale to, jak dobrze przewidzisz ograniczenia terenu.

Gdzie najłatwiej przepalić budżet i czas

Z mojego doświadczenia największe opóźnienia nie biorą się z samego wodociągu, tylko z niedoszacowania terenu. To nie jest inwestycja, którą można zamknąć jednym telefonem do wykonawcy. Najczęściej problem zaczyna się tam, gdzie ktoś policzył tylko rurę, a pominął formalności, drogę, geodetę i przywrócenie nawierzchni.

  • Brak sprawdzenia przebiegu trasy przed zamówieniem projektu.
  • Założenie, że cudzy grunt „na pewno się dogada”, bez pisemnej zgody.
  • Ignorowanie pasa drogowego i opłat dla zarządcy drogi.
  • Liczenie wyłącznie kosztu metra rury bez robocizny, odwodnienia i odtworzenia terenu.
  • Zamawianie projektu przed ustaleniem miejsca przyszłego domu albo wjazdu.
  • Pomijanie kolizji z innymi mediami, zwłaszcza gdy działka jest już częściowo uzbrojona.
  • Brak bufora na studzienkę wodomierzową lub inne wymagania lokalne.

Najwięcej oszczędzasz wtedy, gdy projekt, wykonawca i geodeta patrzą na tę samą mapę. Jeśli każdy pracuje na innym szkicu, poprawki pojawiają się prawie zawsze, a ich koszt jest zwykle wyższy niż dobrze przygotowana dokumentacja na starcie. Właśnie dlatego końcowy etap planowania ma większe znaczenie, niż wielu inwestorów zakłada na początku.

Żeby nie zgubić się na końcu procesu, przed zleceniem prac sprawdzam jeszcze trzy rzeczy.

Trzy rzeczy, które sprawdzam przed zleceniem prac

Najpierw pytam o dokładną odległość do sieci i o to, gdzie wodociąg chce widzieć punkt włączenia. Potem sprawdzam, czy trasa nie wchodzi w cudze działki lub w pas drogowy, bo to zwykle generuje najwięcej formalności. Na końcu dopytuję o punkt pomiarowy: czy wystarczy standardowe rozwiązanie, czy potrzebna będzie studzienka, obudowa albo dodatkowy odbiór.

  • Odległość od sieci i realna trasa, nie tylko odległość „w linii prostej”.
  • Własność gruntu na całej długości odcinka.
  • Wymagania lokalnego przedsiębiorstwa dotyczące punktu pomiarowego i odbioru.
  • Orientacyjny budżet z buforem co najmniej 15-20 procent.

Jeżeli te cztery punkty masz pod kontrolą, przyłącze do niezabudowanej działki przestaje być chaosem formalnym, a staje się zwykłą sekwencją decyzji: sprawdź warunki, policz trasę, zabezpiecz zgody i zostaw margines na trudniejszy teren. To właśnie taki porządek najczęściej robi największą różnicę w czasie i kosztach.

FAQ - Najczęstsze pytania

Tak, można doprowadzić wodę do niezabudowanej działki. Procedura wymaga uzyskania warunków przyłączenia, przygotowania planu sytuacyjnego i określenia trasy. Nie jest wymagany gotowy dom, ale trzeba wiedzieć, gdzie i do czego woda będzie służyć.

Koszt przyłącza wody waha się od 4 000 do 30 000 zł i więcej. Największy wpływ mają długość trasy, konieczność wejścia w pas drogowy, przewierty i odtworzenie nawierzchni. Same warunki przyłączenia i odbiór są zazwyczaj bezpłatne.

Wymagane dokumenty to m.in. tytuł prawny do nieruchomości, aktualna mapa zasadnicza, szkic sytuacyjny z trasą przyłącza, szacowane zapotrzebowanie na wodę oraz zgody właścicieli działek, przez które ma biec odcinek.

Studnia ma sens, gdy sieć wodociągowa jest daleko, a doprowadzenie wody jest nieproporcjonalnie drogie. Należy jednak pamiętać o kosztach pompy, filtrów i ewentualnych badań wody, które mogą zwiększyć całkowity koszt.

Aby uniknąć problemów, należy dokładnie sprawdzić przebieg trasy, uzyskać pisemne zgody właścicieli gruntów, uwzględnić opłaty za zajęcie pasa drogowego oraz przygotować kompleksowy projekt. Niedoszacowanie terenu i formalności to najczęstsze przyczyny opóźnień i wzrostu kosztów.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze wody do działki bez domu
doprowadzenie wody na działkę niezabudowaną
koszt przyłącza wody do działki
formalności przyłącza wody działka
studnia czy wodociąg na działce
Autor Emil Malinowski
Emil Malinowski
Nazywam się Emil Malinowski i od 8 lat zajmuję się tematyką budownictwa, architektury oraz pielęgnacji ogrodu. Moje zainteresowanie tymi dziedzinami zrodziło się już w dzieciństwie, gdy pomagałem rodzicom w pracach ogrodowych i marzyłem o projektowaniu własnych przestrzeni. Dziś z przyjemnością dzielę się swoją wiedzą, pomagając innym zrozumieć złożoność tych tematów. Pisząc, staram się przedstawiać informacje w sposób przystępny i klarowny, co pozwala moim czytelnikom łatwiej odnaleźć się w różnych aspektach budownictwa i architektury. Zawsze weryfikuję źródła i porównuję dane, aby zapewnić rzetelność i aktualność moich artykułów. Cenię sobie możliwość dzielenia się praktycznymi wskazówkami oraz trendami, które mogą inspirować do tworzenia pięknych i funkcjonalnych przestrzeni zarówno w domach, jak i ogrodach.

Udostępnij artykuł

Napisz komentarz
