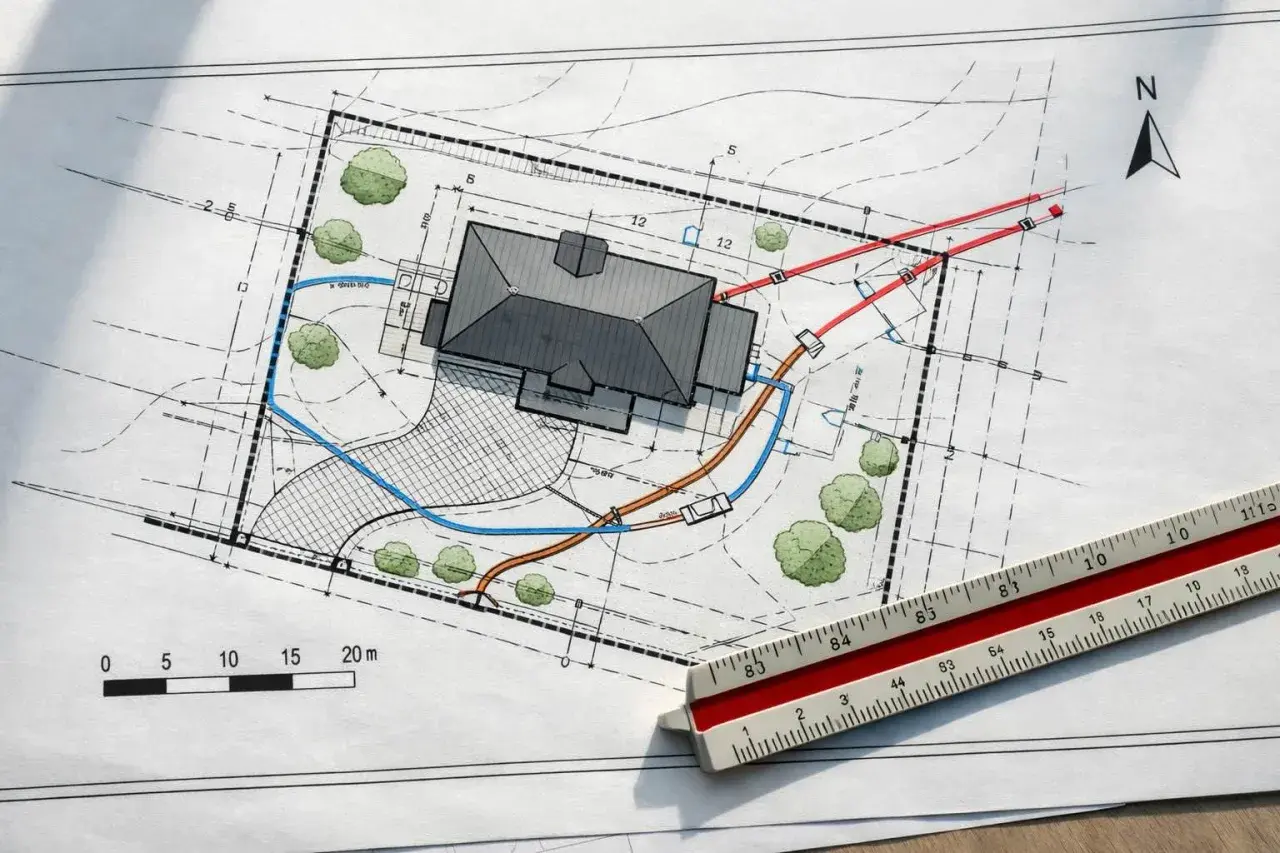

Budowa domu albo większa przebudowa działki zaczyna się nie od łopaty, tylko od dokumentu, który pokazuje, jak obiekt ma leżeć na terenie, skąd ma mieć dojazd, gdzie poprowadzi się media i ile miejsca zostanie na zieleń. Właśnie dlatego projekt zagospodarowania terenu tak często decyduje o tempie całej inwestycji: łączy przepisy planistyczne, mapę geodezyjną i realia działki w jeden spójny układ. Poniżej rozpisuję, co on zawiera, jakie formalności trzeba załatwić po drodze i z jakimi kosztami trzeba się liczyć w 2026 roku.
Najważniejsze informacje, które warto mieć przed rozmową z projektantem
- To element projektu budowlanego, bez którego urząd nie oceni poprawnie usytuowania obiektu i zgodności z MPZP albo WZ.
- Powstaje na aktualnej mapie do celów projektowych, a nie na szkicu „z pamięci”.
- Pokazuje nie tylko budynek, ale też dojazd, układ komunikacyjny, media, zieleń, odwodnienie i powierzchnie terenu.
- W praktyce największe koszty to mapa, praca projektanta, ewentualna adaptacja gotowego projektu i dodatkowe uzgodnienia.
- Dla domu jednorodzinnego sama decyzja o pozwoleniu bywa zwolniona z opłaty skarbowej, ale dokumentacja projektowa już nie robi się „za darmo”.
- Najwięcej problemów wynika z nieaktualnej mapy, źle policzonych odległości i pominięcia ograniczeń wynikających z planu albo warunków zabudowy.

Dlaczego ten dokument decyduje o starcie budowy
Ja patrzę na ten etap jak na test zgodności między marzeniem inwestora a prawem i fizyką działki. Tu nie chodzi wyłącznie o to, gdzie stanie dom, ale też o to, czy da się do niego dojechać, czy jest miejsce na zjazd, jak poprowadzić odwodnienie i czy układ terenu nie wchodzi w konflikt z zapisami planu miejscowego albo decyzji o warunkach zabudowy.
W praktyce urząd nie zatwierdza „pomysłu na działkę”, tylko sprawdza, czy całość da się obronić formalnie. To ważne, bo przy pozwoleniu na budowę zatwierdzane są właśnie opracowania dotyczące zagospodarowania działki lub terenu oraz część architektoniczna, a projekt techniczny funkcjonuje osobno. Innymi słowy: jeśli ten etap jest słaby, reszta dokumentacji zaczyna się chwiać.
W dobrze przygotowanym opracowaniu od razu widać, czy inwestycja mieści się w granicach możliwości działki, czy wymaga korekt i czy trzeba wcześniej załatwić dodatkowe zgody. Skoro wiadomo już, po co on istnieje, przechodzę do tego, co naprawdę musi się w nim znaleźć, bo właśnie tam najczęściej pojawiają się błędy.
Co musi się znaleźć w opracowaniu
W wersji formalnej to nie jest jeden luźny rysunek, tylko uporządkowany zestaw elementów. GUNB przypomina, że w wersji elektronicznej kluczowe części projektu trafiają zwykle w plikach PDF, a załączniki mogą mieć inny format. To ważne, bo porządek dokumentów ma znaczenie nie mniejsze niż sam rysunek.
| Element | Co obejmuje | Dlaczego to jest ważne |
|---|---|---|
| Strona tytułowa i spis treści | Nazwa zamierzenia, adres, dane inwestora, identyfikatory działek, dane projektanta i zakres opracowania | Porządkują dokument i pozwalają jednoznacznie wskazać, czego dotyczy projekt |
| Część opisowa | Stan istniejący, planowane zagospodarowanie, zestawienie powierzchni, ograniczenia, obszar oddziaływania | Pokazuje zgodność inwestycji z przepisami i z planem lub decyzją WZ |

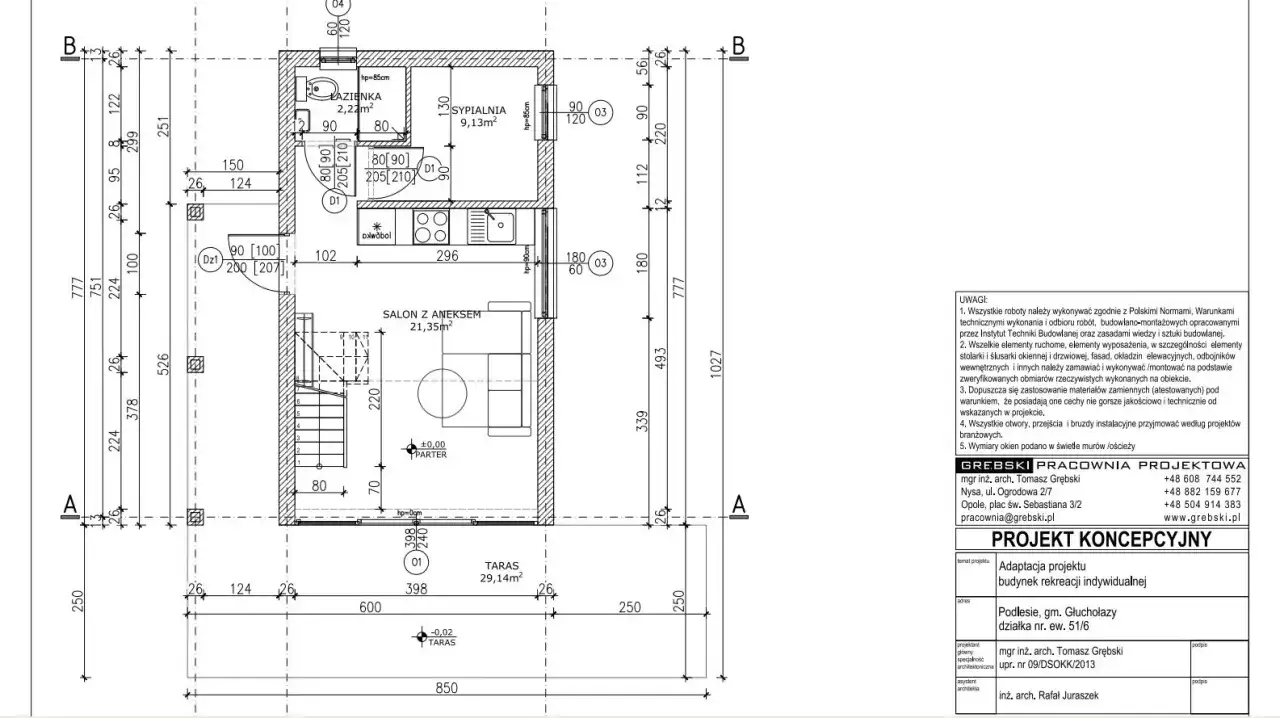

| Część rysunkowa | Granice działki, usytuowanie obiektów, odległości, dojazd, zieleń, uzbrojenie, komunikację wewnętrzną i elementy przeciwpożarowe | To na rysunku widać, czy rozwiązanie da się realnie zbudować i użytkować |
| Załączniki | Uzgodnienia, opinie, mapy, oświadczenia i inne dokumenty wymagane dla konkretnej inwestycji | Bez nich projekt bywa niekompletny albo wraca do poprawy |
W praktyce to oznacza jedno: im bardziej skomplikowana działka, tym mniej miejsca na skróty. Następny krok to formalności, bo bez nich nawet dobry rysunek może utknąć na etapie urzędowym.
Jakie formalności trzeba zamknąć przed złożeniem dokumentacji
Tu najczęściej pojawia się nieporozumienie. Inwestor myśli o projekcie, a projektant musi myśleć o kolejności czynności. Jeśli działka jest objęta miejscowym planem zagospodarowania przestrzennego, to on wyznacza ramy. Jeśli planu nie ma, potrzebna jest decyzja o warunkach zabudowy. Dopiero na tej podstawie sensownie ustawia się budynek, dojazd i resztę układu.
| Sytuacja | Co zwykle robisz | Co to oznacza dla dokumentacji |
|---|---|---|
| Jest MPZP | Sprawdzasz zapis planu i przenosisz jego wymagania do projektu | Projektant pilnuje linii zabudowy, intensywności, powierzchni biologicznie czynnej i ograniczeń terenowych |
| Nie ma MPZP | Uzyskujesz warunki zabudowy | To one wyznaczają dopuszczalny sposób zagospodarowania |
| Dom jednorodzinny mieści oddziaływanie na własnej działce | Często wystarcza zgłoszenie z projektem | Procedura bywa prostsza, ale dokumentacja nadal musi być kompletna |
| Oddziaływanie wychodzi poza działkę albo inwestycja jest bardziej złożona | Składasz wniosek o pozwolenie na budowę | Urząd zatwierdza PZT i część architektoniczną przed rozpoczęciem robót |
Najlepsza praktyka jest prosta: najpierw formalne ramy, potem mapa, dopiero później projekt. Odwrócenie tej kolejności prawie zawsze kończy się poprawkami. A skoro to projektant układa całość, warto wiedzieć, kto dokładnie za co odpowiada.
Kto to przygotowuje i jak wygląda współpraca z projektantem
Najczęściej bierze to na siebie architekt albo pracownia, która prowadzi adaptację projektu gotowego. Geodeta robi mapę, projektant przekłada dane z terenu na dokumentację, a przy bardziej wymagających inwestycjach dołączają branżyści od instalacji, drogówki czy ochrony przeciwpożarowej. Ja zawsze patrzę na to jak na łańcuch zależności: jeśli jeden ogniwko jest słabe, cały proces się wydłuża.
Od inwestora projektant potrzebuje przede wszystkim konkretnych danych wejściowych:
- MPZP albo decyzji WZ,
- aktualnej mapy do celów projektowych,
- informacji o granicach działki i dojazdach,
- założeń dotyczących domu, tarasu, garażu, miejsc postojowych i ogrodu,
- informacji o mediach, istniejących drzewach, spadkach terenu i ewentualnych murach oporowych,
- wszystkich nietypowych ograniczeń, których nie widać na pierwszy rzut oka.
To właśnie na etapie rozmowy wychodzi, czy projekt ma być zwykłą adaptacją, czy trzeba go głębiej przebudować. Przy prostszej działce da się to zamknąć szybko, czasem w kilku dniach roboczych od zebrania dokumentów. Przy działce ze spadkiem, trudnym dojazdem, ograniczeniami konserwatorskimi albo słabym gruntem potrafi to potrwać kilka tygodni. I uczciwie mówiąc, to normalne.
Warto też pamiętać, że podpisy i odpowiedzialność są po stronie osób z odpowiednimi uprawnieniami do projektowania. To nie jest etap, który powinien kończyć się „rysunkiem z internetu” albo kopiowaniem układu z sąsiedniej działki. Taka oszczędność zwykle wraca później w postaci poprawek, a te potrafią kosztować więcej niż początkowa oszczędność. Skoro już wiadomo, kto robi dokument, przechodzę do pieniędzy, bo to najczęściej drugie pytanie po formalnościach.
Ile to kosztuje w 2026 roku
Nie ma jednej urzędowej ceny, bo płacisz za pracę projektanta, geodety i czas poświęcony na uzgodnienia. W praktyce koszty rozbijają się na kilka pozycji, które warto widzieć osobno, zamiast patrzeć tylko na jedną „cenę za projekt”.
| Wydatek | Orientacyjny koszt | Od czego zależy |
|---|---|---|
| Mapa do celów projektowych | około 1 500–2 800 zł | Wielkość działki, stopień zurbanizowania terenu, region i skomplikowanie opracowania |
| Opracowanie PZT przy adaptacji gotowego projektu | około 1 500–3 000 zł | Zakres zmian, liczba wariantów, potrzeba uzgodnień i czas pracy projektanta |
| Pełna adaptacja projektu gotowego z dokumentacją działki | około 3 500–8 000 zł, czasem więcej | Skala zmian, trudność działki, dodatkowe branże i wymagania urzędu |
| Opinia geotechniczna | około 1 500–4 500 zł | Liczba odwiertów, głębokość badań, warunki gruntowe i lokalizacja |
| Dodatkowe uzgodnienia branżowe | od kilkuset złotych wzwyż | Zakres przyłączy, drogówka, wod-kan, energetyka, ochrona przeciwpożarowa |
| Opłata skarbowa za pozwolenie na budowę domu jednorodzinnego | zwykle 0 zł | Budownictwo mieszkaniowe jest co do zasady zwolnione z tej opłaty |
| Pełnomocnictwo | 17 zł | Występuje tylko wtedy, gdy sprawę prowadzi pełnomocnik |
Jeśli ktoś podaje jedną sumę „za adaptację”, dopytuję od razu, czy zawiera ona mapę, poprawki, uzgodnienia i wyjście przez urząd. To są właśnie miejsca, gdzie koszt lubi puchnąć po fakcie. W 2026 roku największa różnica cen nie wynika z samego rysunku, tylko z tego, ile pracy trzeba włożyć w dopięcie formalności do końca.
Najbardziej uczciwe podejście jest więc takie: traktować budżet na dokumentację jako pakiet, a nie pojedynczą pozycję. To prowadzi wprost do kolejnego problemu, czyli do miejsc, w których inwestorzy przepłacają albo wracają do poprawy.
Gdzie inwestorzy najczęściej przepalają budżet
Najdroższe błędy rzadko wynikają z samego projektu. Zazwyczaj powstają wcześniej, na etapie zbierania danych albo źle postawionych założeń. Ja najczęściej widzę cztery powtarzające się sytuacje.
- Zamówienie mapy za późno, kiedy architekt już zaczął pracę i musi czekać na dane.
- Założenie, że stary szkic działki wystarczy, chociaż teren zmienił się po latach i trzeba robić aktualizację.
- Pominięcie ograniczeń z MPZP albo WZ, a potem przesuwanie domu, tarasu i wjazdu po kilka razy.
- Nieuwzględnienie kosztu dodatkowych uzgodnień: zjazdu, mediów, odwodnienia, skarpy albo ochrony przeciwpożarowej.
Do tego dochodzi jeszcze jeden klasyk: inwestor porównuje tylko „cenę projektu”, a nie całość prac. Tymczasem tania oferta bez mapy, bez poprawek i bez uzgodnień może finalnie wyjść drożej niż droższa, ale kompletna wycena. W praktyce najwięcej oszczędza nie najtańszy wariant, tylko ten, który od razu uwzględnia realne warunki działki.
Jeżeli działka jest prosta i regularna, oszczędność jest możliwa. Jeśli jednak pojawiają się spadki terenu, wysoki poziom wód, słabe grunty albo nietypowy dojazd, próba cięcia kosztów zwykle kończy się dodatkowymi poprawkami. A skoro poprawki kosztują, to ostatni etap warto zrobić bardzo spokojnie.
Trzy rzeczy, które sprawdzam przed oddaniem dokumentacji
Zanim dokumenty trafią do urzędu, zawsze warto zrobić krótki audyt. Taki ostatni przegląd często oszczędza kilka dni, a czasem kilka tysięcy złotych. Ja sprawdzam przede wszystkim trzy obszary:
- czy PZT zgadza się z MPZP albo decyzją WZ, zwłaszcza w zakresie linii zabudowy, powierzchni biologicznie czynnej i dojazdu,
- czy mapa, odległości, rzędne i układ komunikacji rzeczywiście odpowiadają stanowi działki, a nie tylko założeniom z rozmowy,
- czy na rysunku i w opisie uwzględniono wszystko, co może wrócić w urzędzie jako pytanie: obszar oddziaływania, uzbrojenie, odwodnienie, zieleń, drogi pożarowe i ewentualne ograniczenia terenowe.
Jeśli te trzy rzeczy są domknięte, dokumentacja zwykle przechodzi sprawniej, a inwestor nie musi płacić za niepotrzebne korekty. W budownictwie to właśnie porządna baza formalna najczęściej oszczędza najwięcej nerwów, bo później każdy dzień opóźnienia zaczyna kosztować realne pieniądze.
