Dobrze przygotowany projekt hali stalowej zaczyna się nie od stali, tylko od decyzji: jak obiekt będzie używany, jakie obciążenia musi przenieść i jaką rezerwę zostawić na przyszłość. W praktyce od tego zależą bezpieczeństwo, koszt budowy, tempo realizacji i to, czy budynek da się łatwo rozbudować bez kosztownych przeróbek. Poniżej porządkuję temat tak, jak patrzę na niego w pracy: od dokumentacji i założeń konstrukcyjnych po błędy, które najczęściej podnoszą budżet.
Najważniejsze decyzje zapadają zanim powstanie pierwszy rysunek
- W Polsce dokumentacja budowlana dla hali jest dziś podzielona na PZT, PAB i PT, a każda część odpowiada za inny etap uzgodnień i wykonania.
- Przed startem trzeba znać funkcję obiektu, gabaryty, obciążenia, warunki gruntu, układ transportu i wymagania przeciwpożarowe.
- Na koszt najmocniej wpływają wysokość, rozpiętość, izolacja, suwnica, instalacje i przyszła rozbudowa, a nie sama stal jako materiał.
- Orientacyjnie mały projekt hali to zwykle kilkanaście tysięcy złotych, a pełna dokumentacja i branże wyraźnie więcej.
- Najtańszy wariant nie zawsze jest najlepszy, bo późniejsze poprawki na budowie są z reguły wielokrotnie droższe niż dobry projekt.
Co obejmuje dokumentacja hali stalowej
W polskich realiach dokumentacja nie jest jednym plikiem, tylko zestawem części. Zgodnie z obowiązującymi przepisami projekt budowlany składa się z projektu zagospodarowania działki lub terenu, projektu architektoniczno-budowlanego i projektu technicznego. Dla inwestora to ważne, bo każda z tych części odpowiada na inne pytanie: gdzie obiekt stoi, jak działa i jak go bezpiecznie wykonać.
| Element dokumentacji | Co obejmuje | Dlaczego ma znaczenie |
|---|---|---|
| PZT | Usytuowanie obiektu na działce, dojazdy, place manewrowe, media, odwodnienie i obszar oddziaływania | Rozstrzyga, czy hala zmieści się na działce i czy przejdzie uzgodnienia formalne |
| PAB | Układ funkcjonalny, gabaryty, forma, podstawowe rozwiązania materiałowe, dostępność i ppoż. | Pokazuje, czy obiekt spełnia wymagania użytkowe i formalne |
| PT | Obliczenia statyczne, schematy nośne, detale połączeń, rysunki wykonawcze i zestawienia materiałowe | Na tym etapie hala przestaje być koncepcją, a staje się obiektem do bezpiecznego wykonania |

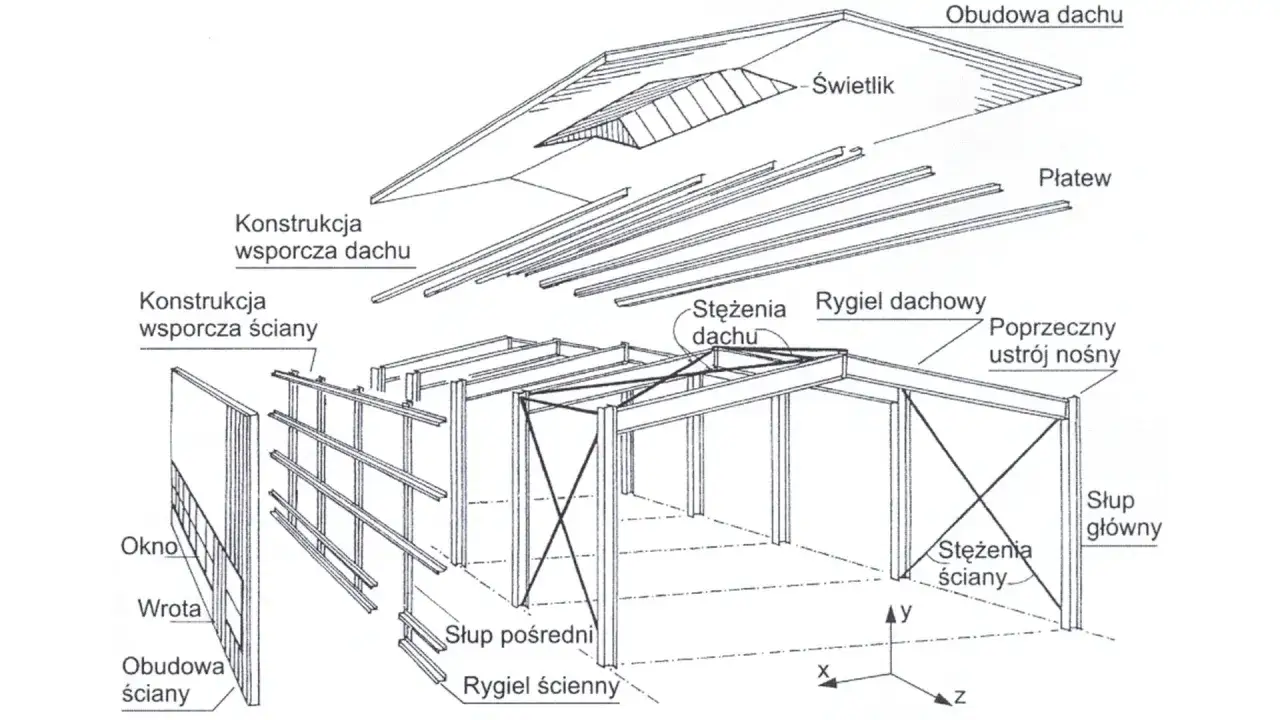

Przy halach stalowych właśnie w projekcie technicznym wychodzą różnice między prostym magazynem a obiektem z suwnicą, antresolą czy ciężkim wyposażeniem. Ja zawsze patrzę na tę dokumentację szerzej niż na samą konstrukcję, bo w praktyce liczą się też posadzka, dylatacje, odwodnienie, bramy, świetliki i instalacje. To prowadzi prosto do pytania, jakie dane trzeba zebrać, zanim projektant zacznie cokolwiek liczyć.

Jakie dane trzeba zebrać przed startem projektowania
Najlepszy projekt nie powstaje na podstawie ogólnych założeń typu „ma być duża i tania”. Projektant potrzebuje konkretów, bo hala magazynowa, produkcyjna, usługowa i chłodnicza to w praktyce cztery różne światy. Im dokładniej opiszesz sposób użytkowania obiektu, tym mniejsze ryzyko, że po kilku miesiącach okaże się, iż budynek jest poprawny formalnie, ale niefunkcjonalny.
- Funkcja obiektu - magazyn, produkcja, serwis, logistyka, rolnictwo czy zaplecze usługowe. Od tego zależą obciążenia, komunikacja i układ wnętrza.
- Gabaryty - szerokość, długość, wysokość w kalenicy i wysokość użytkowa pod konstrukcją. Kilkadziesiąt centymetrów potrafi przesądzić o tym, czy wjedzie wózek, regał albo linia technologiczna.
- Obciążenia technologiczne - suwnice, podwieszane instalacje, regały wysokiego składowania, urządzenia HVAC, fotowoltaika na dachu. To wszystko trzeba przewidzieć wcześniej, bo później wymaga wzmocnień.
- Warunki działki - dojazd ciężkiego transportu, miejsca rozładunku, poziom wód gruntowych, rodzaj gruntu i ograniczenia wynikające z miejscowego planu albo decyzji o warunkach zabudowy.
- Wymagania ppoż. - strefy pożarowe, odporność ogniowa elementów, drogi ewakuacyjne, oddymianie i podział funkcjonalny obiektu.
- Możliwość rozbudowy - jeśli obiekt ma rosnąć etapami, trzeba to uwzględnić od początku, a nie dopiero przy pierwszej zmianie układu produkcji.
W praktyce równie ważna jak sam program funkcjonalny jest geotechnika. Nawet lekka konstrukcja stalowa potrafi wejść w kosztowne fundamenty, jeśli grunt jest słaby, niestabilny albo wymaga trudniejszego posadowienia. Z mojego doświadczenia inwestorzy często bardziej boją się ceny stali niż tego, co wyjdzie w badaniach gruntu, a bywa odwrotnie. Kiedy ten pakiet informacji jest gotowy, można przejść do decyzji, które najmocniej zmieniają konstrukcję i budżet.
Najważniejsze decyzje konstrukcyjne, które zmieniają budżet
W projektowaniu hali stalowej największe różnice kosztowe nie wynikają z jednego detalu, tylko z sumy kilku decyzji podjętych na starcie. W prostych obiektach często spotyka się rozstaw ram około 6 m i dach o niewielkim spadku, zwykle 5-7°, ale to nie jest reguła, tylko punkt wyjścia. Gdy rośnie rozpiętość albo pojawia się suwnica, projektant zmienia układ nośny szybciej, niż wielu inwestorów zakłada na początku.
Jedna nawa czy układ wielonawowy
Jednonawowa hala jest prostsza, szybsza w montażu i zwykle tańsza w wykonaniu. Sprawdza się przy magazynach, prostych zakładach i obiektach, w których ważna jest czytelna komunikacja. Wielonawowa daje większą elastyczność przy dużych powierzchniach i złożonym procesie, ale oznacza więcej węzłów, słupów i detali do zaprojektowania.
Obiekt ocieplony czy zimny
Jeśli hala ma służyć wyłącznie do składowania, prostsza obudowa może wystarczyć. Gdy w grę wchodzi produkcja, ogrzewanie, wentylacja i całoroczna praca ludzi, ocieplenie przestaje być dodatkiem, a staje się standardem. Wtedy rosną nie tylko koszty przegród, lecz także wymagania wobec mostków termicznych, kondensacji pary wodnej i szczelności obudowy.
Przeczytaj również: Jaki grzebień do płytek 60x60 - 10 mm czy 12 mm?
Suwnica, antresola i rezerwa na rozbudowę
Suwnica to nie tylko dodatkowe urządzenie, ale też inne siły w konstrukcji i inne wymagania wobec fundamentów. Antresola potrafi uratować funkcjonalność obiektu, ale trzeba ją przewidzieć od początku, podobnie jak ewentualną przyszłą rozbudowę. To są rozwiązania, które najłatwiej „dopisać później” w prezentacji, a najtrudniej i najdrożej wdraża się już po rozpoczęciu budowy.
Ja zwykle powtarzam jedno: hala, która ma działać dobrze przez lata, powinna być projektowana nie tylko pod dzisiejszy proces, ale też pod to, co może się zmienić za dwa lub pięć lat. Dopiero wtedy da się porządnie policzyć koszt i porównać oferty bez zgadywania.
Ile kosztuje projekt i gdzie najczęściej rosną wydatki
Na rynku spotyka się bardzo szerokie widełki, bo wszystko zależy od wielkości obiektu, zakresu opracowania i tego, czy mówimy o samej dokumentacji, czy o całej inwestycji. Ja nie porównuję ofert tylko po cenie za projekt, bo często tańsza wycena nie obejmuje detali, bez których hala i tak wraca do poprawy. W praktyce warto patrzeć na to, co dokładnie dostajesz w cenie.
| Zakres | Orientacyjny koszt netto | Co zwykle obejmuje |
|---|---|---|
| Projekt konstrukcji z obliczeniami statycznymi | 5 000-12 000 zł | Obliczenia, schemat nośny, podstawowe rysunki i założenia konstrukcyjne |
| Projekt budowlany małej hali do 500 m² | 8 000-15 000 zł | Dokumentację potrzebną do procedury formalnej i podstawowe uzgodnienia |
| Projekt budowlany hali 500-1000 m² | 15 000-25 000 zł | Więcej opracowań, większą złożoność i zwykle szerszy zakres branżowy |
| Pełny projekt budowlano-wykonawczy | 25 000-50 000 zł | Kompletną dokumentację do realizacji, detale i zestawienia materiałowe |
| Projekty branżowe dodatkowe | 5 000-15 000 zł łącznie | Instalacje, drogi, odwodnienie, uzgodnienia specjalistyczne |
Jeśli chodzi o samą budowę, orientacyjne widełki na rynku są jeszcze szersze. Dla prostych hal nieocieplonych spotyka się stawki rzędu 300-600 zł netto za m², dla obiektów ocieplonych 600-1000 zł netto za m², a realizacja „pod klucz” bardzo często kończy się w przedziale 1200-4000 zł netto za m². Te liczby pokazują coś ważnego: najdroższe nie jest zwykle samo postawienie stalowej ramy, tylko funkcja, instalacje, standard obudowy i poziom wykończenia. Skoro budżet mamy już osadzony w realiach, warto jeszcze zobaczyć, gdzie inwestorzy najczęściej popełniają kosztowne błędy.
Jakich błędów unikać na etapie koncepcji
Najwięcej problemów pojawia się wtedy, gdy hala jest projektowana zbyt „ogólnie”, bez dociskania detali użytkowych. To zwykle nie są spektakularne błędy, tylko pozornie drobne decyzje, które później wracają jako poprawki na budowie albo ograniczenia w codziennej pracy. Poniżej mam listę rzeczy, na które naprawdę warto uważać.
- Zbyt mała wysokość użytkowa - po montażu instalacji, bram i oświetlenia okazuje się, że w środku robi się niżej, niż zakładał inwestor.
- Brak badań gruntu - fundamenty projektuje się wtedy „na wyczucie”, a to najprostsza droga do kosztownych zmian w trakcie robót.
- Niedoszacowanie obciążeń - suwnica, regały, śnieg, wiatr, fotowoltaika czy podwieszone instalacje potrafią całkowicie zmienić układ nośny.
- Projekt bez myślenia o logistyce - jeśli ciągi transportowe, place manewrowe i bramy są źle ustawione, hala działa wolniej, niż powinna.
- Oszczędzanie na obudowie - przy obiekcie ogrzewanym słaba izolacja szybko generuje straty energii i problemy z kondensacją.
- Brak rezerwy na przyszłość - późniejsza rozbudowa jest prawie zawsze droższa niż przewidzenie jej na etapie projektu.
W praktyce najbardziej kosztowne są nie te błędy, które od razu widać, ale te, które wychodzą po kilku miesiącach użytkowania. Jeśli inwestor musi poprawiać układ bram, posadzkę, wentylację albo układ konstrukcyjny, to oszczędność na projekcie znika błyskawicznie. Na tym etapie zostaje już tylko sprawdzić umowę i zakres odpowiedzialności, zanim projekt ruszy dalej.
Co sprawdzić przed podpisaniem umowy z projektantem
Ja przed podpisaniem umowy sprawdzam przede wszystkim zakres, a nie tylko cenę. Dobra dokumentacja hali powinna nie zostawiać zbyt wielu niedopowiedzeń, bo w budownictwie każde niedopowiedzenie kończy się dopłatą albo opóźnieniem. Warto więc przejść przez krótką listę kontrolną.
- Czy oferta obejmuje PZT, PAB i PT, a nie tylko ogólną koncepcję albo część architektoniczną.
- Czy projektant przygotuje obliczenia statyczne, zestawienia materiałowe i detale połączeń, a nie sam rzut i opis ogólny.
- Czy w umowie jest jasno zapisane, kto odpowiada za uzgodnienia branżowe, poprawki i kontakt z urzędem.
- Czy dokumentacja uwzględnia realną funkcję obiektu: transport, składowanie, suwnicę, izolację, ogrzewanie i przyszłą rozbudowę.
- Czy przewidziano nadzór autorski lub wsparcie na etapie realizacji, bo przy hali stalowej to często oszczędza więcej niż kosztuje.
- Czy architekt i konstruktor mają doświadczenie w obiektach podobnej skali, a nie tylko w projektach ogólnobudowlanych.
Dobrze zaprojektowana hala stalowa nie jest tańsza dlatego, że ktoś odjął kilka profili, tylko dlatego, że od początku uniknięto złych założeń. Jeśli chcesz z takiego opracowania wyciągnąć realną wartość, patrz na nie jak na narzędzie do kontrolowania ryzyka, a nie tylko na formalność potrzebną do rozpoczęcia budowy. Właśnie w tym miejscu najczęściej rozstrzyga się, czy inwestycja będzie spokojna, czy zacznie się od kosztownych poprawek.
