Co trzeba wiedzieć na starcie
- Linia zabudowy porządkuje usytuowanie budynku na działce i wpływa na układ całej bryły.
- W MPZP trzeba jej szukać w uchwale i na rysunku planu, nie tylko w jednym z tych miejsc.
- Gdy nie ma planu miejscowego, w grę wchodzi decyzja o warunkach zabudowy, składana dziś na ogólnopolskim formularzu.
- Ministerstwo Rozwoju i Technologii podaje, że gminy mają czas do 31 sierpnia 2026 r. na uchwalenie planów ogólnych.
- Najczęstsze koszty to wypis i wyrys, WZ, mapa do celów projektowych oraz praca geodety.
- Największy wydatek pojawia się zwykle wtedy, gdy linia wymusza korektę projektu, a nie gdy trzeba opłacić sam dokument.
Czym jest linia zabudowy i co naprawdę ogranicza
W planowaniu przestrzennym linia zabudowy nie jest granicą działki i nie zastępuje przepisów odległościowych. To raczej instrukcja, w jakim miejscu ma pojawić się bryła budynku albo gdzie nie wolno jej wyprowadzić przed wyznaczoną kreskę. Najprościej mówiąc: plan nie tylko mówi, co możesz budować, ale też jak bardzo możesz to przesunąć względem drogi, pierzei czy sąsiednich domów.

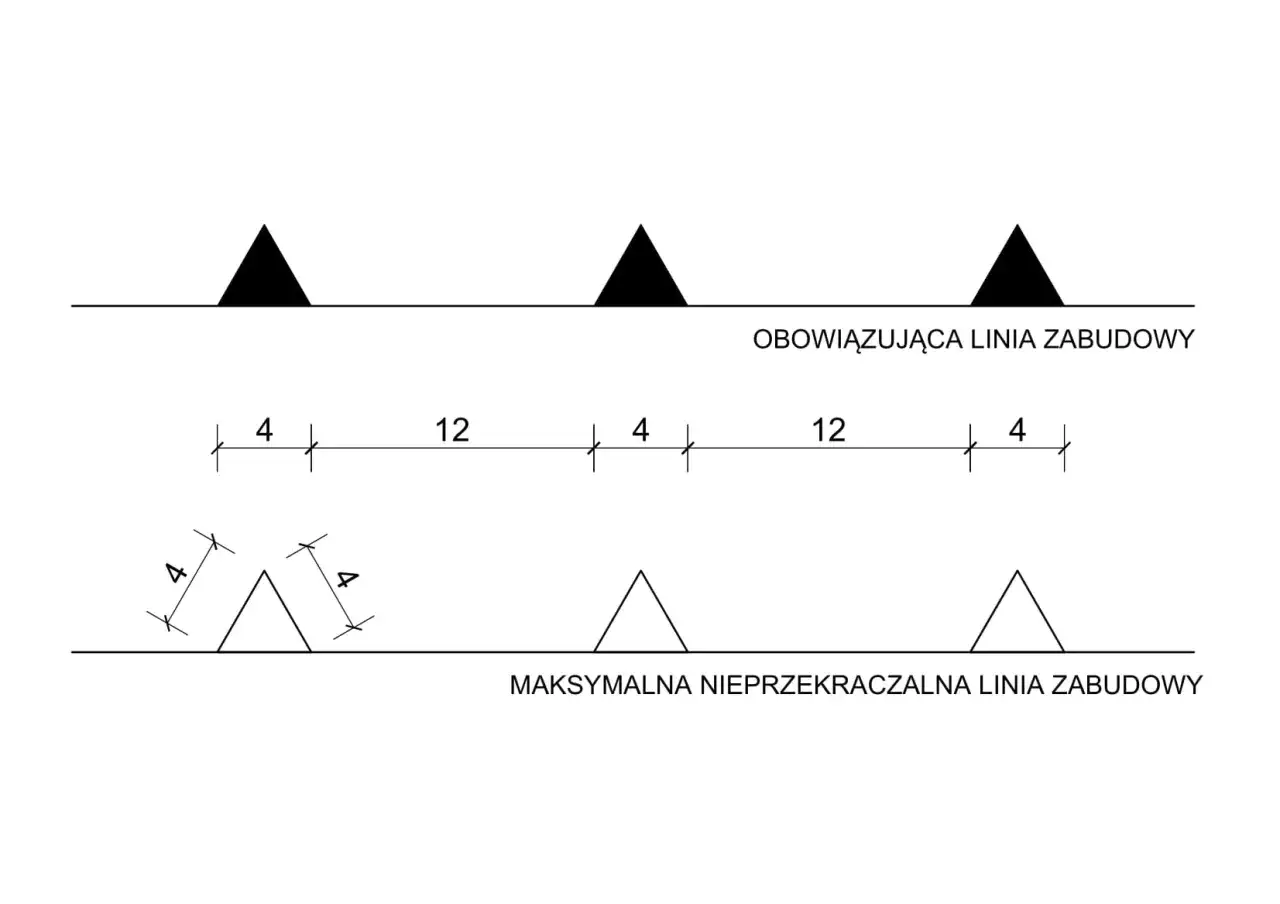

Ustawa nakazuje, by miejscowy plan określał m.in. linie zabudowy, więc to nie jest ozdobnik dla urbanisty, tylko element wiążący. W praktyce najczęściej spotykam dwa rozwiązania: linię nakazaną, która wymusza ustawienie frontu budynku w konkretnym miejscu, oraz linię nieprzekraczalną, która wyznacza granicę, ale pozwala budynek odsunąć w głąb działki.
| Rodzaj zapisu | Co oznacza | Praktyczny skutek |
|---|---|---|
| Linia nakazana | Front budynku ma stanąć na wskazanej linii | Projekt trzeba dosunąć do kreski |
| Linia nieprzekraczalna | Bryła nie może wyjść przed wyznaczoną linię | Można cofnąć budynek w głąb działki |
| Linia dla części podziemnych | Osobne zasady dla kondygnacji podziemnych | Piwnica lub garaż podziemny mogą mieć inne ograniczenia |
W lokalnych planach gminnych doprecyzowuje się czasem, czy poza linię mogą wyjść balkony, okapy, schody albo podcienia. To drobiazg, ale dla projektu elewacji i tarasu jest bardzo ważny. Na papierze wygląda to jak jedna kreska, w terenie potrafi decydować o szerokości elewacji, ustawieniu garażu i możliwości zrobienia wejścia od właściwej strony. Skoro wiadomo już, co oznacza sam zapis, sprawdźmy, gdzie go znaleźć i jak go odczytać bez zgadywania.

Gdzie sprawdzić zapis w dokumentach i jak czytać rysunek planu
Najpewniejszy zestaw to wypis i wyrys z MPZP. Rysunek pokazuje kreskę, ale dopiero legenda i część tekstowa mówią, czy chodzi o linię nakazaną, czy nieprzekraczalną. Nie ufam samej mapie internetowej bez skali i opisu, bo jeden źle odczytany symbol potrafi zmienić cały projekt.
Jeśli plan miejscowy nie obowiązuje, sprawa przechodzi na decyzję o warunkach zabudowy. Tu nie kopiujesz mechanicznie rozwiązań z MPZP, tylko sprawdzasz, co wynika z zabudowy sąsiedniej i z obecnych reguł planistycznych. Dla inwestora ważna jest jeszcze jedna rzecz: od 2026 r. WZ są mocniej powiązane z planem ogólnym gminy, więc brak tego dokumentu może zablokować nowe decyzje po upływie ustawowego terminu.
- sprawdź skalę rysunku;
- odczytaj legendę;
- ustal punkt odniesienia linii;
- porównaj zapis tekstowy z rysunkowym;
- jeśli plan jest niejasny, poproś projektanta o interpretację przed zamówieniem adaptacji.
Jeśli MPZP nie ma, urząd nie czyta planu z kreski na mapie, tylko analizuje sąsiedztwo i parametry w decyzji WZ. Wtedy ważny staje się obszar analizowany wokół działki; w praktyce obejmuje on pas o szerokości trzykrotnej szerokości frontu terenu, nie mniej niż 50 m i nie więcej niż 200 m. To już inny tryb pracy, ale cel pozostaje ten sam: uniknąć przypadkowej zabudowy i konfliktu z otoczeniem. Od tego miejsca łatwo przejść do formalności, bo to one pokazują, co trzeba złożyć w urzędzie, a co zostawić projektantowi.
Jakie formalności trzeba załatwić przed budową
Najpierw ustalam, czy działka jest objęta MPZP. Jeśli tak, z reguły wystarczy wypis i wyrys z planu, bo to tam widać linię i inne ograniczenia. Jeśli planu nie ma, potrzebna jest decyzja o warunkach zabudowy; dziś wniosek składa się na ogólnopolskim formularzu, a nowy wzór obowiązuje od 27 marca 2024 r.
Gdy sprawa dotyczy budynku, nie kończy się na samym formularzu. Do wniosku trzeba dołączyć mapę, dane działki i materiały pozwalające urzędowi ocenić, gdzie budynek może stanąć, jak ma wyglądać front i czy inwestycja nie koliduje z przepisami szczególnymi.
Gdy obowiązuje plan miejscowy

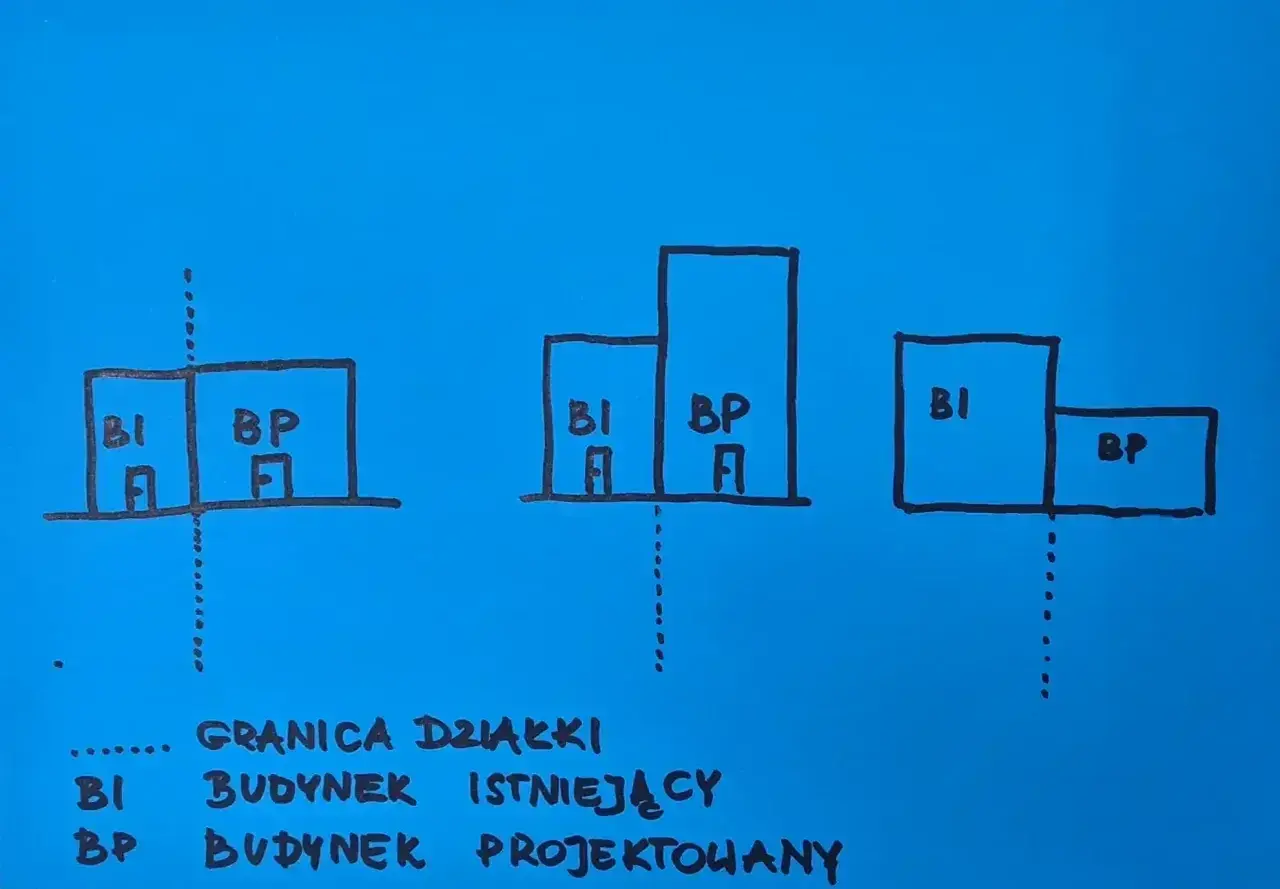

Sprawdzam tekst uchwały, rysunek planu i wypis/wyrys. To najlepszy moment, żeby wychwycić konflikt między wymarzoną bryłą a realnymi ograniczeniami działki. Jeśli plan ustawia linię od strony drogi, liczy się dokładny punkt odniesienia, a nie przybliżenie „na oko”.
Przeczytaj również: Moja Woda 2026 - Dofinansowanie - Formalności i koszty
Gdy planu miejscowego nie ma
Wtedy wchodzi decyzja o warunkach zabudowy. W praktyce organ analizuje otoczenie działki na mapie i porównuje sąsiednie zabudowania, a linia zabudowy wynika z tej analizy. W standardowej sprawie urząd ma 90 dni na wydanie decyzji WZ, a dla domu do 70 m2 termin jest krótszy. Sama decyzja nie jest wieczna: po 5 latach od uprawomocnienia wygasa, więc nie warto traktować jej jak papieru do odłożenia na później.
| Krok lub dokument | Po co jest potrzebny | Komu zwykle zlecam |
|---|---|---|
| Wypis i wyrys z MPZP | Pokazuje linię i pozostałe parametry planu | Urząd gminy lub miasta |
| Decyzja o warunkach zabudowy | Określa warunki, gdy nie ma MPZP | Wójt, burmistrz albo prezydent miasta |
| Aktualna mapa do celów projektowych | Stanowi podstawę dla architekta i geodety | Geodeta uprawniony |
| Wypis i wyrys z ewidencji gruntów i budynków | Potwierdza dane działki i własności | Starostwo albo urząd miasta |
| Pełnomocnictwo | Potrzebne, gdy działa projektant albo inna osoba | Wnioskodawca |
To właśnie formalności najszybciej pokazują, czy inwestycja jest dobrze przygotowana. Kiedy dokumenty są kompletne, można spokojnie przejść do liczenia kosztów, a nie do gaszenia pożaru po pierwszej odmowie albo wezwaniu do uzupełnienia.
Ile to kosztuje i gdzie naprawdę uciekają pieniądze
Najłatwiej rozdzielić te wydatki na urzędowe i projektowe. Biznes.gov.pl wskazuje, że opłata skarbowa za decyzję o warunkach zabudowy wynosi 598 zł w pozostałych przypadkach, przy czym właściciel albo użytkownik wieczysty terenu zwykle jest z tej opłaty zwolniony; pełnomocnictwo kosztuje dodatkowe 17 zł. To ważne, bo wiele osób myśli najpierw o projekcie, a zapomina o samym trybie administracyjnym.
Jeśli potrzebujesz wypisu i wyrysu z planu, typowo płacisz kilkadziesiąt złotych za wypis i stawkę za wyrys liczoną od strony A4; w praktyce łączny rachunek najczęściej zamyka się w przedziale od około 30 do 250 zł. Za wypis i wyrys z ewidencji gruntów i budynków Gov.pl podaje dziś 140 zł w wersji elektronicznej lub 150 zł papierowo.
| Pozycja | Typowy koszt | Co wpływa na cenę |
|---|---|---|
| Wypis i wyrys z MPZP | Około 30-250 zł | Liczba stron i lokalny tryb wydania |
| Decyzja o warunkach zabudowy | 598 zł lub 0 zł dla właściciela/użytkownika wieczystego | Status wnioskodawcy i rodzaj sprawy |
| Pełnomocnictwo | 17 zł | Gdy ktoś składa wniosek w Twoim imieniu |
| Wypis i wyrys z ewidencji gruntów i budynków | 140 zł online lub 150 zł papierowo | Forma dokumentu |
| Mapa do celów projektowych | Zwykle około 1000-2500 zł | Powierzchnia, teren, region |
| Tyczenie budynku | Zwykle około 1000-1800 zł | Stopień skomplikowania i liczba punktów |
W praktyce największe oszczędności daje nie polowanie na najtańszy papier, tylko uniknięcie poprawki projektu. Jeśli linia zabudowy wymusza cofnięcie domu, przesunięcie garażu albo zmianę wejścia, koszt architekta i czas oczekiwania rosną szybciej niż sama opłata urzędowa. Dlatego warto przejść od kosztów do błędów, bo to tam najczęściej tracą pieniądze nawet dobrze przygotowane inwestycje.
Najczęstsze błędy, które kończą się poprawkami
Najbardziej typowy błąd to mylenie linii zabudowy z granicą działki. Drugi, równie częsty, to patrzenie wyłącznie na rysunek bez sprawdzenia tekstu planu. Z praktyki wiem, że to właśnie na tym etapie inwestorzy tracą najwięcej nerwów, bo projekt wygląda dobrze „na oko”, ale nie zgadza się z dokumentem.
- projektowanie na podstawie samego zrzutu ekranu z mapy;
- ignorowanie skali i legendy;
- założenie, że każda działka ma identyczne odsunięcie od drogi;
- niedoszacowanie miejsca na schody, taras, podjazd i garaż;
- zaczynanie adaptacji przed sprawdzeniem, czy bryła mieści się w linii.
Warto też pamiętać, że drobne elementy architektoniczne i fragmenty zagospodarowania nie zawsze są traktowane tak samo jak główna bryła budynku, ale to nie jest wolna amerykanka. Jeśli plan albo przepisy szczególne nie dopuszczają wysunięcia balkonu, okapu czy schodów, lepiej założyć wariant bezpieczny niż później poprawiać cały projekt. To prowadzi już do ostatniego kroku: co mieć przygotowane, zanim oddasz wszystko projektantowi.
Co warto mieć w ręku przed adaptacją projektu
Ja przed adaptacją zbieram zawsze trzy rzeczy: aktualny wypis i wyrys albo decyzję WZ, mapę do celów projektowych oraz jasną informację, skąd liczy się linia na działce. Bez tego nawet dobry architekt pracuje częściowo w ciemno, a to zwykle kończy się dodatkową rundą poprawek.
- sprawdź, czy plan mówi o linii nakazanej, nieprzekraczalnej czy o osobnych zasadach dla części podziemnych;
- upewnij się, że punkt odniesienia to rzeczywiście droga, a nie granica działki lub inny obiekt;
- dopytaj, czy garaż, taras i schody mają inne reguły niż główna bryła;
- nie odkładaj wniosku o WZ, jeśli działka nie ma MPZP, bo w 2026 r. terminowe decyzje stają się ważniejsze niż wcześniej;
- traktuj koszt ewentualnej poprawki projektu jako realny element budżetu, nie margines.
W przypadku linii zabudowy precyzja naprawdę się opłaca: jeden dobrze odczytany zapis oszczędza czas, pieniądze i nerwy na etapie projektu, a czasem decyduje o tym, czy cała inwestycja w ogóle ruszy bez zbędnych przestojów.
