Budowa własnego domu rzadko zaczyna się od koparki. Najwięcej zależy od tego, czy dobrze ocenisz działkę, budżet, projekt i formalności jeszcze przed pierwszym ruchem na terenie inwestycji. W praktyce to właśnie te decyzje decydują, czy całość pójdzie płynnie, czy zamieni się w serię poprawek, dopłat i nerwowych telefonów do projektanta.
Najpierw działka i przepisy, potem projekt, budżet i formalności
- Największy błąd na starcie to kupowanie projektu bez sprawdzenia, czy da się go legalnie i sensownie postawić na konkretnej działce.
- Budżet warto liczyć z rezerwą 10-15%, bo koszty przed budową bardzo często są niedoszacowane.
- Gotowy projekt jest tańszy, ale prawie zawsze wymaga adaptacji do działki i lokalnych przepisów.
- Formalności trzeba uporządkować przed wejściem w teren, a nie po rozpoczęciu robót.
- Geodeta, kierownik budowy i harmonogram dają większą kontrolę niż pozornie „oszczędne” decyzje bez zaplecza.
Budowa domu od czego zacząć w praktyce
Jeśli mam uprościć cały proces do jednego zdania, zaczynam od pytania: czy ta inwestycja ma sens na tej konkretnej działce i w tym konkretnym budżecie? Dopiero potem wybieram projekt i kompletuję formalności. Taka kolejność oszczędza nerwy, bo nie zmusza do poprawiania decyzji podjętych zbyt wcześnie.
Ja zawsze ustawiam start w czterech krokach:
- Weryfikuję działkę pod kątem planu miejscowego, warunków zabudowy, dojazdu i mediów.
- Ustalam realny budżet, a nie tylko koszt „samego domu”.
- Wybieram projekt dopasowany do terenu, potrzeb rodziny i możliwości finansowych.
- Domykam formalności, żeby wejść na budowę bez blokad i opóźnień.
To nie jest kolejność teoretyczna. W praktyce każda zmiana w jednym z tych punktów pociąga za sobą następny. Jeśli działka jest trudna, projekt robi się droższy. Jeśli budżet jest napięty, trzeba uprościć bryłę. Jeśli dokumenty są niekompletne, roboty stoją. Z takim porządkiem łatwiej przejść do rzeczy najważniejszej, czyli oceny samej działki.

Sprawdź działkę, plan miejscowy i warunki zabudowy
Przy budowie domu nie zaczynam od katalogu projektów, tylko od sprawdzenia, co w ogóle wolno postawić na danym gruncie. Miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy wyznaczają granice gry: wysokość budynku, kąt dachu, linię zabudowy, czasem nawet szerokość elewacji czy rodzaj ogrodzenia.
Jeśli działka nie ma MPZP, trzeba sprawdzić warunki zabudowy. To właśnie ten dokument często decyduje, czy wymarzony dom da się w ogóle zrealizować bez zmian. Do tego dochodzą rzeczy bardziej przyziemne, ale równie ważne:
- dostęp do drogi publicznej albo pewna służebność przejazdu,
- media w zasięgu lub realny koszt ich doprowadzenia,
- kształt działki, który nie wymusza dziwnego układu pomieszczeń,
- spadek terenu, bo skarpa oznacza droższą konstrukcję i roboty ziemne,
- warunki gruntowe, które potrafią zmienić cały sposób posadowienia domu.
Badanie geotechniczne traktuję prawie jak obowiązkowy element rozsądku, nawet jeśli ktoś próbuje je odkładać „na później”. Kilka odwiertów i prosta opinia potrafią pokazać, czy fundamenty będą standardowe, czy trzeba liczyć się z dodatkowymi rozwiązaniami. To drobiazg tylko na papierze, bo źle rozpoznany grunt potrafi potem kosztować znacznie więcej niż sama ekspertyza.
Gdy działka przejdzie ten test, przechodzę do pieniędzy, bo to właśnie budżet ustawiał mi najczęściej cały dalszy przebieg inwestycji.
Ustal realny budżet zanim wybierzesz projekt
Przy pierwszym kosztorysie nie liczę wyłącznie stanu surowego czy metrażu domu. Ja zawsze dodaję koszty przygotowawcze, bo to one najczęściej zaskakują inwestorów już na samym starcie. Dobra praktyka jest prosta: spisuję wszystko, co trzeba zapłacić, zanim na placu budowy pojawi się pierwsza koparka.
| Pozycja | Orientacyjny koszt | Dlaczego jest ważna |
|---|---|---|
| Mapa do celów projektowych | najczęściej kilkaset do ok. 1500 zł | Stanowi bazę do projektu i uzgodnień |
| Badanie geotechniczne gruntu | ok. 1500-3500 zł | Pokazuje warunki posadowienia domu |
| Gotowy projekt domu | ok. 2000-8000 zł | To najszybszy punkt wyjścia |
| Adaptacja projektu gotowego | ok. 2500-7000 zł | Dopasowuje projekt do działki i przepisów |
| Projekt indywidualny | zwykle kilkanaście do kilkudziesięciu tysięcy złotych | Ma sens przy trudnej działce lub nietypowych wymaganiach |
| Rezerwa inwestycyjna | 10-15% budżetu | Chroni przed dopłatami i zmianami po drodze |
W praktyce sam koszt projektu to tylko początek. Jeśli przyjmuję projekt indywidualny, to przy domu o powierzchni około 120 m2 z widełek rzędu 130-250 zł za m2 wychodzi mniej więcej 15,6-30 tys. zł. To nie jest przesada, tylko normalna konsekwencja większego dopasowania i pracy projektowej. Z kolei gotowiec wydaje się tańszy, ale bez adaptacji niczego nie załatwia.
Jeżeli budżet robi się zbyt ciasny, zwykle obniżam stopień skomplikowania domu, a nie jakość dokumentacji. Prosta bryła, rozsądny dach i mniej niepotrzebnych detali potrafią dać większą oszczędność niż desperackie cięcia na etapie formalnym. Z tak ustawionym budżetem łatwiej zdecydować, jaki projekt ma w ogóle sens.
Wybierz projekt domu, który naprawdę pasuje do działki
Najprościej mówiąc, projekt ma rozwiązywać problem działki, a nie tworzyć nowy. To dlatego przy wąskiej parceli, nietypowym spadku terenu albo ostrych wymaganiach miejscowego planu gotowy projekt bywa tylko punktem wyjścia, nie finalnym rozwiązaniem. Adaptacja nie jest dekoracją do katalogu, tylko technicznym dopasowaniem domu do realnych warunków.
| Wariant | Kiedy ma sens | Plusy | Na co uważać |
|---|---|---|---|
| Gotowy projekt | Prosta działka i typowe potrzeby rodziny | Niższy koszt, szybki start, duży wybór | Wymaga adaptacji i czasem kompromisów |
| Projekt indywidualny | Trudna działka, skarpa, nietypowy program domu | Pełne dopasowanie i większa kontrola | Wyższa cena i dłuższy czas przygotowania |
Ja zwykle wybieram projekt gotowy wtedy, gdy działka jest czytelna, a oczekiwania domowników nie odbiegają od standardu. Jeśli jednak parcela jest trudna, a inwestor już na początku wie, że chce konkretnego układu funkcjonalnego, projekt indywidualny może finalnie okazać się bardziej opłacalny. Mniej przeróbek na etapie budowy to mniej niespodzianek w kosztorysie.

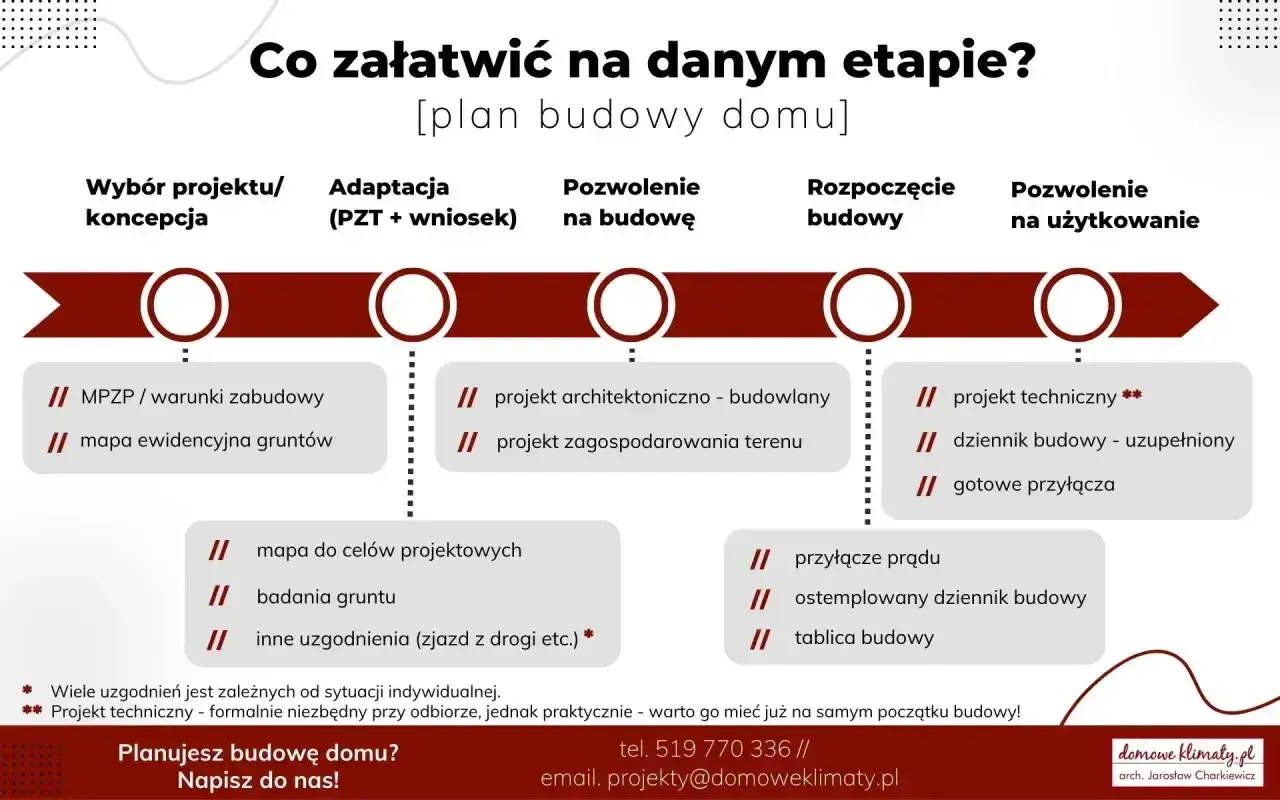

Gdy projekt jest już wybrany, pora wejść w formalności, bo bez nich nawet najlepszy dom zostaje tylko koncepcją na papierze.
Załatw formalności zanim wejdziesz na plac budowy
Na poziomie urzędowym najważniejsze jest ustalenie, czy w twoim przypadku wystarczy zgłoszenie, czy potrzebne będzie pozwolenie na budowę. W praktyce zależy to od parametru domu, obszaru oddziaływania i zapisów dla działki. Jeśli nie ma planu miejscowego, sprawdzasz też warunki zabudowy. To właśnie na tym etapie najłatwiej stracić czas przez brak jednego załącznika albo nieaktualny dokument.
W uproszczeniu do papierów zwykle potrzebujesz:
- projekt zagospodarowania działki i projekt architektoniczno-budowlany,
- oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
- decyzję o warunkach zabudowy, jeśli dla terenu nie ma MPZP,
- dodatkowe opinie i uzgodnienia, jeżeli wymagają tego przepisy dla konkretnej lokalizacji,
- potwierdzenie złożenia i komplet dokumentów przed rozpoczęciem robót.
Na gov.pl procedura jest opisana bardzo praktycznie: dla domu jednorodzinnego możesz wybrać pozwolenie na budowę albo zgłoszenie, a jeśli obszar oddziaływania wychodzi poza działkę, rośnie szansa, że potrzebne będzie pełne pozwolenie. Jak podaje gov.pl, na decyzję o pozwoleniu można czekać do 65 dni, a samo pozwolenie traci ważność po 3 latach, jeśli budowa nie ruszy.
Warto pamiętać jeszcze o dwóch rzeczach. Po pierwsze, przed startem trzeba zgłosić zamiar rozpoczęcia robót do nadzoru budowlanego. Po drugie, GUNB udostępnia bezpłatną aplikację do elektronicznego dziennika budowy, więc część formalności można dziś prowadzić wygodniej niż kiedyś. To nie skraca samej budowy, ale mocno porządkuje jej dokumentację.
Po stronie papierów wszystko powinno być spięte, zanim zamówisz pierwszy beton. Wtedy dopiero sensownie przechodzę do organizacji ludzi i kolejności prac.
Zorganizuj ludzi i harmonogram pierwszych prac
Na początku budowy najważniejsza nie jest liczba ekip, tylko ich kolejność i odpowiedzialność. Ja zaczynam od geodety, potem pilnuję kierownika budowy, a dopiero później wpuszczam ciężki sprzęt i wykonawcę robót ziemnych. Bez tego łatwo o chaos, a chaos na budowie kosztuje więcej niż porządna organizacja.
W praktyce pierwsze decyzje wyglądają tak:
- Geodeta wytycza budynek przed rozpoczęciem robót ziemnych. Usługa wytyczenia to zwykle wydatek rzędu 1800-4500 zł za szerszy zakres geodezyjny, zależnie od regionu i zlecenia.
- Kierownik budowy odpowiada za zgodność robót z projektem i porządkuje wpisy na budowie. To nie jest formalny dodatek, tylko osoba, która realnie ogranicza liczbę błędów.
- Wykonawca powinien mieć ustalony zakres prac, terminy i sposób rozliczeń etapowych.
- Harmonogram warto rozpisać zanim przyjadą materiały, bo opóźniona dostawa pustaka albo stali potrafi zatrzymać cały front robót.
- Zaplecze budowy, czyli prąd, woda, składowanie i dojazd, musi działać od pierwszych dni.
Ja zwracam też uwagę na rzeczy, które często są bagatelizowane: miejsce na samochody dostawcze, sensowny dojazd dla betoniarki i sposób składowania ziemi z wykopów. To właśnie te elementy decydują, czy budowa przebiega płynnie, czy każdy dzień zaczyna się od gaszenia logistycznego pożaru. Dobrze ustawiony start bardzo ułatwia kolejne etapy, od fundamentów po stan surowy.
Skoro widać już, co trzeba zrobić poprawnie, warto też wiedzieć, czego unikać. Najwięcej pieniędzy przepala się nie na wielkich katastrofach, tylko na serii drobnych, źle podjętych decyzji.
Unikaj błędów, które na starcie kosztują najwięcej
Najczęstsze błędy początkujących inwestorów wyglądają niewinnie, ale ich skutki potrafią wejść do budżetu bardzo głęboko. To nie są spektakularne pomyłki, tylko drobne skróty myślowe, które po zsumowaniu robią dużą różnicę.
- Kupno projektu przed analizą działki - potem okazuje się, że trzeba zmieniać układ, dach albo nawet cały zamysł domu.
- Zbyt mała rezerwa finansowa - pierwszy lepszy wzrost ceny materiałów albo dodatkowa adaptacja od razu rozsadza budżet.
- Ominięcie badania gruntu - fundamenty zaprojektowane „na oko” bywają najdroższą oszczędnością całej inwestycji.
- Przesadnie skomplikowana bryła - każda wnęka, lukarna i załamanie dachu podnosi koszt budowy oraz ryzyko błędów.
- Umowa bez terminów i zakresu - bez tego trudno egzekwować jakość i odpowiedzialność wykonawcy.
- Start bez wytyczenia i kompletu dokumentów - z pozoru drobny brak może zatrzymać roboty na kilka tygodni.
W praktyce najbardziej opłaca się prostota i konsekwencja. Nie chodzi o to, żeby budować dom najtańszy z możliwych, tylko taki, który da się doprowadzić do końca bez finansowych i organizacyjnych zakrętów. Jeśli tych pułapek unikniesz, start inwestycji staje się dużo lżejszy.
Co warto mieć gotowe, zanim wjedzie koparka
Przed rozpoczęciem robót chcę mieć zamknięte trzy obszary: dokumenty, pieniądze i logistykę. To daje poczucie kontroli i pozwala skupić się już na samej budowie, a nie na szukaniu brakujących papierów w ostatniej chwili. Dobrze jest też od razu myśleć o otoczeniu domu, bo miejsce na taras, odwodnienie, dojazd i przyszły ogród najlepiej planuje się jeszcze przed pierwszym wykopem.
- Komplet dokumentów z decyzją albo zgłoszeniem, projektem i wymaganymi uzgodnieniami.
- Ustaloną kolejność prac z kierownikiem budowy, geodetą i wykonawcą.
- Rezerwę finansową, żeby nie wstrzymywać robót po pierwszym nieplanowanym wydatku.
- Zaplecze budowy, czyli prąd, wodę, dojazd i miejsce składowania materiałów.
- Plan dla działki wokół domu, bo późniejsze poprawki terenu, podjazdu czy ogrodu są zwykle droższe niż ich wstępne zaplanowanie.
Dobrze przygotowany start to nie jest formalność dla formalności. To sposób na to, żeby budowa była przewidywalna, a nie reaktywna. Jeśli od początku pilnujesz działki, budżetu, projektu i formalności, cały proces staje się znacznie spokojniejszy i po prostu bardziej opłacalny.
